Как заполнить журнал работ в строительстве

Как заполнять документ

Титульный лист ОЖР включает такие данные:

  • наименование и адрес объекта, который необходимо построить;
  • должность, Ф.И.О. и подпись лица от строительной организации, ответственного за стройку здания или сооружения и ведение ОЖР;
  • Ф.И.О. и подпись главного инженера проекта от генеральной проектной компании;
  • название заказчика, должность, Ф.И.О. и подпись руководителя (представителя), дата начала стройки и дата ее завершения (по договору и фактические);
  • начало работ по договору;
  • окончание работ по договору;
  • количество пронумерованных и прошнурованных страниц;
  • должность, Ф.И.О. и подпись руководителя строительной компании, выдавшего журнал;
  • дата выдачи, печать фирмы;
  • основные показатели строящегося объекта, здания, сооружения, помещения;
  • утвержденная инстанция и дата утверждения проекта (рабочего проекта);
  • название субподрядной организации и перечень выполняемой деятельности;
  • наименование фирмы, разработавшей проектно-сметную документацию;
  • отметки об изменениях в записях на титульном листе.

В первый раздел ОЖР вносят сведения о представителях инженерно-технического персонала, участвующего в стройке, восстановлении, капремонте здания, сооружения.

Второй раздел документа заполняет лицо, уполномоченное представителем застройщика или заказчика, или лицо, приглашенное для подготовки проектной документации.

Третий раздел документа заполняет представитель организации, осуществляющей стройку, восстановление или капремонт помещения. В него заносят информацию о выполнении работ, качество выполнения которых подлежит контролю и оцениванию. В этом разделе указывают сведения, по которым велась деятельность (отмечают ряды, ярусы, секции, помещения и другие конструкции, где был ремонт). В документе отмечают методы, информацию о применяемых в деятельности материалах, оборудовании, устройствах и т. п.

Четвертый раздел ОЖР включает информацию о выявленных контролирующим органом недостатках, данные об их устранении. Заполняется работником, ответственным за ведение документа.

Пятый раздел включает информацию о найденных во время стройки недостатках, сведения об их устранении, о применяемых схемах контроля выполнения деятельности при стройке, восстановлении, капремонте здания.

В шестом разделе указывается перечень актов освидетельствования работ, результатов проведения обследований, испытаний, экспертиз выполненных действий и применяемых стройматериалов. Информация вносится в порядке хронологии.

Седьмой раздел содержит информацию о проверках, проводимых надзорными органами, о проверках соответствия выполненных действий технормам и проектной документации. В него вписывают информацию о выявленных недочетах, предписаниях об их устранении, информация о их выполнении. Информация о выдаче заключения о соответствии отстроенного, восстановленного, отремонтированного здания, сооружения требованиям и нормам или решении об отказе его выдачи.

ОЖР пронумеровывают, прошнуровывают, ставят подписи на титульном листе и скрепляют печатью компании, осуществляющей стройку, восстановление, капремонт.

Эксперты КонсультантПлюс разобрали, в каком порядке проводится входной контроль строительных материалов. Используйте эти инструкции бесплатно.

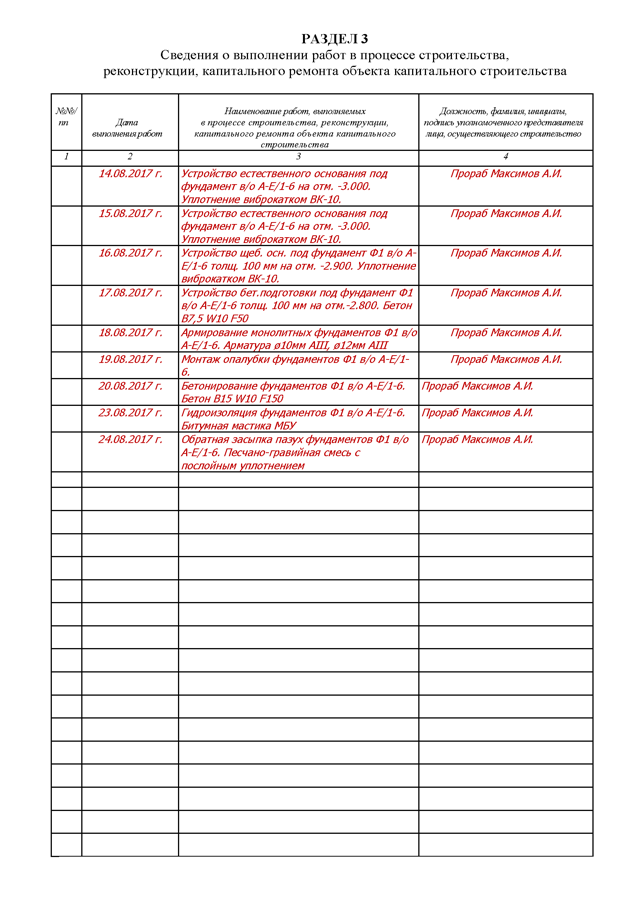

Образец заполнения журнала работ в строительстве выглядит следующим образом:

Ошибки в заполнении формы КС-6

К заполнению журнала нужно относиться очень ответственно, так как документ проверяется надзорными и контролирующими органами. Прежде всего, обязательно должны присутствовать подписи всех ответственных лиц, представителей всех участников строительно-монтажных, проектных работ.

Сведения, включаемые в журнал, должны быть достоверными и должны соответствовать действительности.
Важно правильно указывать временные параметры относительно дата начала, окончания работ, проведения проверок.

Допущенные ошибки возможно исправить, если провести корректировку в соответствии с правилами, установленными для первичных документов. Каждое исправление должно заверяться подписью ответственного лица.

Унифицированная форма КС-6 – это, по сути, журнал, в котором отражаются все наиболее важные сведения о строительных работах: сроки исполнения, объекты, этапы, затраченные материалы, ответственные лица, надзорные организации и т.д. Данный документ имеет юридическое значение, поэтому вся информация, занесенная в него должна иметь подтверждение. Главная цель журнала КС-6 – фиксация контроля за ходом строительно-монтажных и ремонтных работ.

Пример заполнения формы КС-6а

Заполненная форма КС-6а доступна для скачивания на нашем сайте:

На титульном листе документа фиксируются:

  • наименования, адреса, ОКПО, телефоны заказчика и подрядчика;
  • адрес стройки;
  • описание объекта строительства и краткое содержание работ (например, «Разработка котлована для 20-этажного жилого дома с подземной автостоянкой»);
  • сметная или договорная стоимость проекта — цифрами;
  • Ф. И. О., должность составителя журнала, его подпись;
  • Ф. И. О., должность руководителя подрядчика, его подпись.

Основной раздел формы КС-6а представлен в виде таблицы, в которой имеется 46 столбцов.

Еще один образец подготовили эксперты КонсультантПлюс. Изучите материал, получив пробный доступ к системе К+ бесплатно.

В столбце № 1 фиксируется порядковый номер записи о той или иной работе, выполненной на объекте. В столбце № 2 указывается позиция данной работы по смете. В столбце № 3 отражается наименование соответствующей работы.

В столбце № 4 ставится прочерк, если стоимость строительных работ фиксируется в договоре (письмо Минфина РФ от 31.05.2005 № 01-02-9/381).

В столбце № 5 указывается единица измерения, коррелирующая с характером работы. Например, если это разработка котлована, то может указываться объем извлекаемого из земли грунта в кубических метрах.

В столбце № 6 фиксируется стоимость выполнения единичной работы — в нашем случае это стоимость извлечения 1 куб. метр грунта в рублях.

В столбце № 7 указывается количество работ — в нашем случае куб. метр грунта, извлекаемого из земли.

В столбце № 8 указывается сметная стоимость работ — как произведение показателей, зафиксированных в предыдущих 2 столбцах.

В столбцах № 9, 10, 11 указывается соответственно количество работ, их стоимость за январь, а также суммарно с начала строительства. В столбцах № 12, 13, 14 — те же показатели за февраль. При этом, если в январе какие-либо показатели фиксировались в столбце № 11, они суммируются с цифрами в столбце № 13 и вписываются в столбец № 14. Если нет — суммируются показатели столбцов № 10, 13, после чего получившийся результат вписывается в столбец № 14. Аналогично заполняются столбцы за март и последующие месяцы нарастающим итогом.

В столбце № 45 фиксируется суммарное количество работ в конкретной разновидности, в столбце № 46 — их общая стоимость за все месяцы года.

Во всех столбцах, в которых фиксируются показатели в рублях, например, в столбцах № 8, 10, 11, 13, 14, подсчитывается суммарный показатель и вписывается в графу «Итого». Если в отчетном месяце не было накладных и иных расходов, не учтенных в смете, то цифры в графе «Итого» копируются в графу «Всего». Если накладные и прочие издержки были, их необходимо прибавить к соответствующим цифрам в «Итого» и зафиксировать результат в графе «Всего».

Правила и процесс заполнения

Согласно правилам делопроизводства, новый журнал нужно прошить капроновой нитью белого цвета. С обратной стороны на место прошивки наклеивается небольшой листочек прямоугольной формы со следующей надписью: «прошнуровано, пронумеровано и скреплено печатью», количество листов, подпись, печать. Количество листов должно дублироваться в скобках не цифрами, а строчными буквами. Пример: «прошнуровано, пронумеровано и скреплено печатью 46 (сорок шесть) листов»

Листок должен быть наклеен таким образом, чтобы концы ниток проходили под ним и свисали. Печать должна стоять на стыке приклеенного листочка, захватывая как последний лист документа, так и наклеенный лист. Книге присваивается номер. Начало и окончание работ должно сходиться с датами в договоре.

В журнале, начиная с титульного листа, должна содержаться информация следующего характера:

  • Название объекта;
  • Юридический адрес;
  • Фактический адрес местонахождения;
  • Заказчик и его персональные данные, наименование компании;
  • Уполномоченное лицо заказчика;
  • Застройщик и его персональные данные, наименование компании;
  • Сведения о разрешительном документе на осуществление строительных действий;
  • Генеральный проектировщик и его персональные данные;
  • Его уполномоченный представитель;
  • Сведения по экспертным заключениям документации;
  • Организация, ведущая процесс стройки;
  • Лицо, осуществляющее непосредственный надзор за деятельностью;
  • Другие организации и лица, официально принимающие участие в процессе;
  • Общие сведения об объекте;
  • Начало работ;
  • Окончание работ;
  • Сведения об изменениях на титульном листе.

Здесь вы можете бесплатно скачать бланк документа по РД-11-5-2007, бланк и пример заполнения формы КС-6

Заполнение по разделам:

  1. В первом разделе нужно вписать весь персонал, занятый в строительстве. Данный раздел заполняет руководитель организации, которая отвечает за строительство или реконструкцию. Сюда должны быть вписаны все технические работники со всех организаций, принимающих участие в строительстве.
  2. Второй раздел включает весь список журналов, имеющихся на строительстве. Обычно этот перечень зафиксирован в договоре с заказчиком.
  3. Третий раздел – самый главный. В него вносятся сведения по всем выполняемым работам. Время начала и окончания работы и процесс ее исполнения, вплоть до указания этажа, номера помещения и другие точности. Помимо этого, необходимо зафиксировать методы и приемы работы, используемые материалы и даже условия, в которых выполнялась работа. Многие фиксируют количество привезенного и истраченного материала. Записи в журнал вносятся ежедневно. При остановке работ по любой причине нужно вписывать в документ описание причины остановки: отсутствие материала, отсутствие инструментов, технические неполадки и т. д. После каждой записи прораб или начальник должен подписываться.
  4. Четвертый раздел содержит информацию о контроле застройщика за процессом стройки, реконструкции или капитального ремонта объекта. Контролирующий орган при проверке вносит в этот раздел замечания и срок исправления. В этот же пункт застройщик внесет свою запись об устранении нарушения сразу после фактического устранения. В том случае, если записи не будет, даже при исправлении недочета надзорный орган может выписать за это штраф.
  5. Раздел пятый заполняет только лицо, имеющее специальное удостоверение и осуществляющее контроль на соответствие проекта всем требованиям. Это сведения о строительном контроле лица, выполняющего строительство.
  6. Шестой раздел должен содержать промежуточную документацию, то есть перечень всех документов, задействованных на стройке, реконструкции или капитальном ремонте. Это могут быть акты приемки промежуточных работ.
  7. Седьмой раздел предназначен для надзорных органов, тех, кто регистрирует журнал.

После завершения строительства и сдачи объекта все книги, в том числе и журнал общих работ, должны быть сданы принимающей стороне, то есть надзорной организации. После проверки и выдачи официального заключения о том, что построенный объект полностью соответствует всем нормативным нормам и требованиям, документ передают застройщику или заказчику, который хранит его у себя.

Журнал можно вести в электронном виде, но только с разрешения надзорной инстанции. При электронном документообороте необходимо обеспечить защиту документации от несанкционированного доступа. Также необходимо провести идентификацию подписей ответственных лиц.

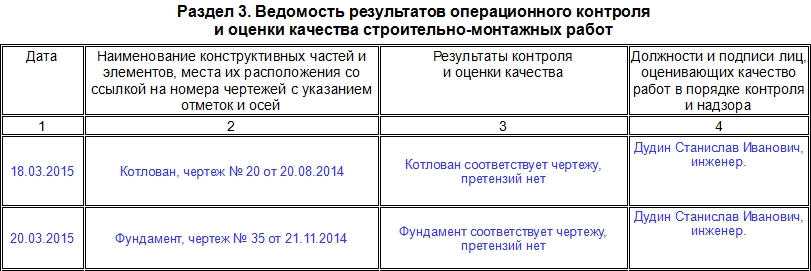

Раздел третий

Данный раздел является основным – сюда включается подробная информация обо всех выполненных работах на всех участках строительного объекта с обязательным указанием периода их проведения. Чем более тщательно фиксируются все сведения, тем лучше. Иногда здесь указывают даже номер этажа и помещения, в котором ведутся строительные работы, количество и марку использованного материала и т.д. В этот раздел информация должна вноситься ежедневно до тех пор, пока объект не будет сдан заказчику. Если вдруг в процессе работы произошел сбой, сюда же необходимо вписать его причины, при этом каждая внесенная запись должна быть подписана начальником участка или прорабом, контролирующим ход работ.

Какие журналы ведутся при строительстве

Генподрядчика

В процессе СМР генподрядная организация обязана вести общий журнал с описанием всех процессов. При проведении промежуточных проверок хода строительства в первую очередь из всей документации проверяют наличие ОЖР, правильность и своевременность его заполнения.

Помимо ОЖР, в зависимости от того, что строится, генеральный подрядчик заводит специальные журналы: входного контроля, бетонных, сварочных работ и т.д.

Субподрядчика

Когда генподрядчик заключает договор на СМР с субподрядчиком, субподрядчик обязан самостоятельно заводить и вести специальные журналы.

Иногда генеральный подрядчик требует от субподрядчика ведение ОЖР с последующей передачей его генподрядчику в комплекте исполнительной документации.

Кто выдает общий журнал работ

Застройщик или технический заказчик обязаны не позднее, чем за 7 рабочих дней до начала строительства направить в органы госстройнадзора извещение о начале строительства на объекте. К извещению прилагаются сброшюрованные, пронумерованные, с заполненными титульными листами общий и специальные журналы для регистрации. При получении и регистрации их передают генеральному подрядчику для дальнейшего ведения.

Общему журналу присваивается №1 и в дальнейшем, если он заканчивается, заводится и регистрируется №2 и т.д.

В некоторых случаях, что предусматривается договором, генподрядная организация самостоятельно покупает и регистрирует в органах стройнадзора ОЖР.

Что представляет собой журнал учета выполненных работ по форме КС-6а

Форма КС-6а утверждена постановлением Госкомстата РФ от 11.11.1999 № 100. Ей соответствует номер 0322006 по ОКУД.

Журнал учета выполненных работ по форме КС-6а должен вести исполнитель работ, используя:

  • данные по замерам завершенных работ на объектах строительства;
  • информацию о единых нормах и ценах, касающихся конструктивных элементов либо разновидностей работ.

На основании сведений, содержащихся в этом журнале, составляются:

  • акт приемки — по форме КС-2;
  • справка о стоимости работ — по форме КС-3.

Узнать больше о формах № КС-2 и КС-3 и ознакомиться с образцами их заполнения вы можете в статьях:

  • ;
  • «Унифицированная форма № КС-3 — бланк и образец».

Может ли организация быть оштрафована по ст. 120 НК РФ в случае неведения журнала учета выполненных работ по форме КС-6а, если она применяет форму КС-2? Ответ на этот вопрос есть в КонсультантПлюс. Если у вас нет доступа к системе К+, получите пробный онлайн-доступ бесплатно.

Но для чего же нужна форма КС-6а, если сведения о работах на строительных объектах фиксируются в журнале КС-6 или РД-11-05-2007?

Главное отличие рассматриваемой формы журнала от предыдущих состоит в том, что сведения по работам в нее всегда заносятся по каждому объекту недвижимости отдельно. В то время как формы КС-6 и РД-11-05-2007 допускают включение сведений по стройплощадке в целом.

образец заполнения раздела 4 общего журнала работ

Категория: Бланки/Образцы

Описание

Общий журнал работ

Общий журнал работ. Форма а-4
Содержание общего журнала работ
Указания о порядке заполнения Общего журнала работ

1. Общий журнал работ является основным первичным производственным документом, отражающим последовательность, сроки и условия выполнения дорожно-строительных (мостовых) работ.

При ведении Общего журнала работ допускается не заполнять специальные журналы работ:

укладки материалов, конструкций, изделий;

постановки высокопрочных болтов;

очистки элементов стальных мостовых конструкций с соединениями на высокопрочных болтах;

антикоррозионной защиты сварных соединений и др.

2. Общий журнал работ ведется на строительстве (реконструкции) самостоятельного пускового комплекса. В журнал заносятся сведения о всех производимых на объекте работах, в том числе выполняемых субподрядными организациями.

Специализированные организации ведут специальные разделы общего журнала работ.

3. Титульный лист Общего журнала работ заполняется до начала строительства генеральной подрядной организацией с участием заказчика и проектной организации.

В разделе 1 регистрируются все изменения, вносимые в проектно-сметную документацию в период строительства объекта с указанием органа, внесшего изменения, должности и фамилии лица, утвердившего изменения.

В соответствии с п. 21 Правил приемки в эксплуатацию законченных строительством объектов, утвержденных Минтрансстроем СССР, в этом же разделе регистрируются изменения, вносимые в состав пускового комплекса.

4. В разделе 2 приводятся также два перечня работ, подлежащих освидетельствованию на стадии промежуточной приемки с составлением: акта скрытых работ (по перечню N 1) и акта промежуточной приемки ответственных конструкций (по перечню N 2). Оба перечня согласовываются с заказчиком и проектной организацией.

5. Общий журнал работ ведет старший производитель работ (начальник участка) и заполняет ежесменно с первого дня работы на объекте. По поручению старшего прораба и под его контролем записи в журнале могут вести начальники смен.

6. При передаче объекта другой строительной организации или замене на объекте одного производителя работ другим Общий журнал работ передается по приемосдаточному акту с соответствующей записью в самом журнале.

7. По мере оформления актов промежуточной приемки (актов скрытых работ и ответственных конструкций) производят их регистрацию в разделе 2 журнала с получением разрешения от заказчика на дальнейшее производство работ.

8. В разделе 3 журнала запись о производстве выполненных работ является его основной частью, которая содержит ежесменные сведения о начале каждого вида работ и подробно отражает весь ход его выполнения. Описание работ должно производиться по всем конструктивным элементам по мере их выполнения со ссылкой на номера рабочих чертежей и другой документации, по применяемым конструкциям и материалам со ссылкой на номера специальных журналов, характеризующих их качество, а также на данные по метеорологическим условиям.

9. В разделе «Особые отметки» Общего журнала работ указывается время аварий или несчастных случаев, дается краткое их описание, указывается время составления актов на аварии или несчастные случаи, имевшие место на объекте.

10. Замечания представителей технического надзора, заказчика, авторского надзора, руководителей подрядных организаций по качеству выполняемых работ и применяемых материалов заносятся в раздел 3 «Записи производства выполненных работ».

11. После исправления замечаний контролирующих лиц должна быть сделана запись о принятых мерах.

12. Общий журнал работ является одним из основных исполнительных документов, предъявляемых заказчиком Государственной приемочной комиссии при сдаче пускового комплекса (объекта) в эксплуатацию, и подлежит последующей передаче вместе с другой исполнительной документацией эксплуатационной организации.

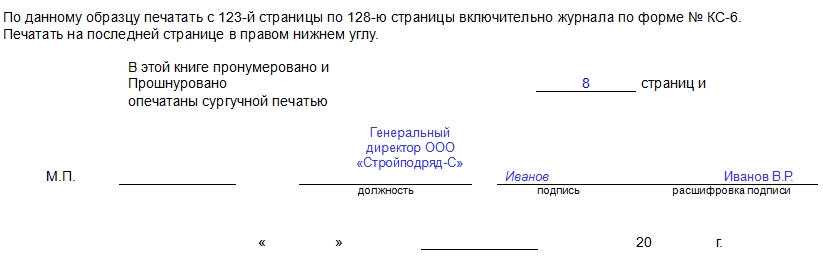

13. Общий журнал работ, пронумерованный, прошнурованный и скрепленный печатями подрядчика, хранится непосредственно на объекте и должен предъявляться по первому требованию контролирующих лиц.

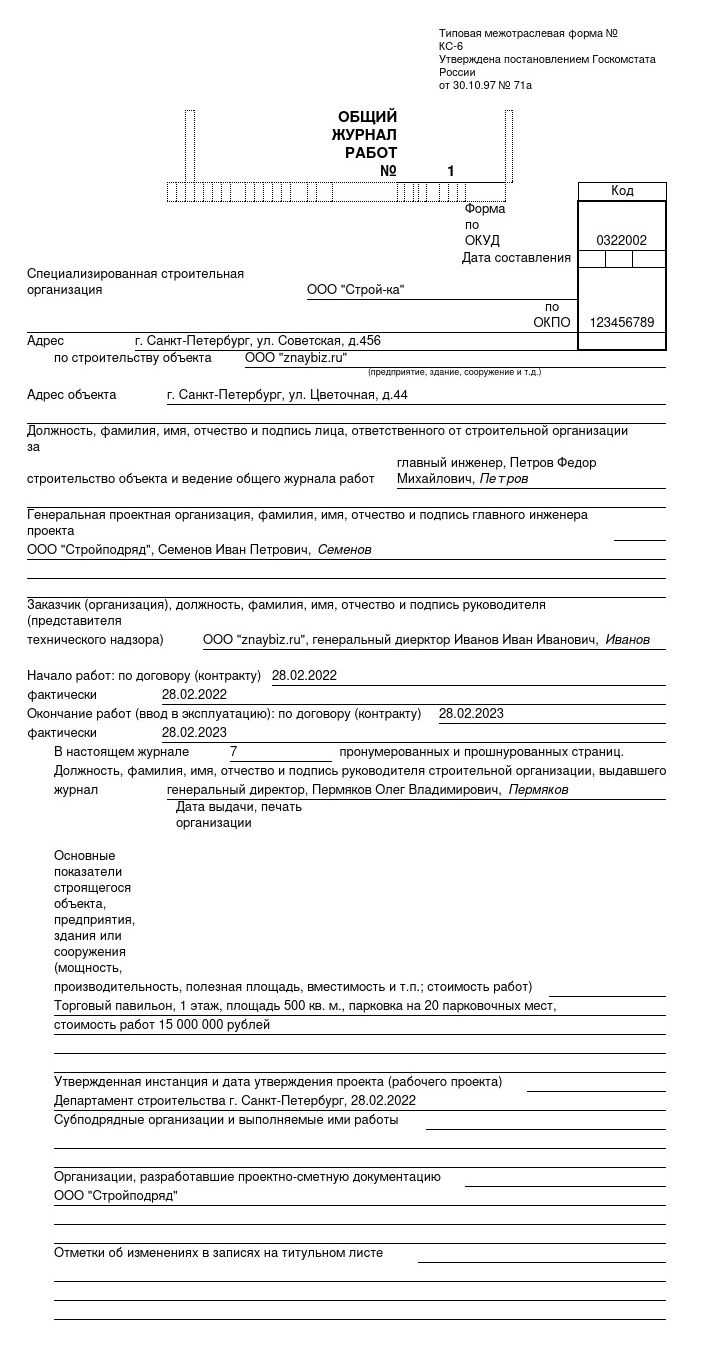

ТИТУЛЬНЫЙ ЛИСТ
В ЖУРНАЛЕ ПРОНУМЕРОВАННЫХ И ПРОШНУРОВАННЫХ СТРАНИЦ

2.1. Список инженерно-технического персонала, занятого на строительстве объекта (главный инженер ДСУ, старший прораб, прорабы, мастера генподрядной и субподрядной организаций, начальник отдела контроля качества автодора, инженеры по технадзору, представитель проектной организации)

2.2. Промежуточная приемка

Перечень (N 1) работ, подлежащих освидетельствованию с составлением акта:

Регистрация книги

При наличии контроля за ходом деятельности со стороны госстройнадзора журнал необходимо зарегистрировать. Для этого уполномоченное лицо застройщика примерно за неделю до начала строительства, реконструкции или другой работы (можно и раньше, но не позже) передает его в специализированную надзорную инстанцию.

Если он заканчивается, то в соответствии с п 5 РД 11.05.07 застройщик обязан предоставить в регистрационный отдел надзорной организации второй журнал, помеченный цифрой «2», «3» и т. д.

Контролирующая инстанция ставит свою печать или штамп плюс регистрационные подписи и возвращает документ обратно.

Для чего нужен и как оформляется акт на списание материалов – смотрите здесь.

Что это за журналы?

Каждый журнал имеет свои особенности заполнения, ниже мы расскажем о них.

1.      Журнал производства работ

Журнал производства работ – один из самых важных документов на стройке. Он содержит следующие данные: ·         Список материалов, использованных на стройке ·         Ключевые моменты производственных работ ·         Отступления от чертежей с пояснениями ·         Замечания, полученные от контролирующих служб ·         Данные по производственной и технической документации ·         Отчетность о работе за день  Ответственность за заполнение журнала ложится на лицо, которое отвечает за ход работ на всех объектах строительной площадки. Журнал производства работ всегда должен быть на объекте. Как только стройка завершится, его необходимо передать в приемные комиссии для оценки произведенных работ, а затем его передают в организацию, которая будет эксплуатировать объект. Имейте ввиду, что для каждого вида работ заводится отдельный журнал.

2.      Общий журнал по форме РД-11-05-2007

В этом журнале указывают технологические процессы, происходящие на объекте, а также: ·         Инженерно- технические работники (ИТР), занятые на объекте ·         Список всех журналов, которые ведутся на объекте ·         Общая информация о ходе работ на стройке ·         Ошибки, выявленные заказчиком и сроки исправления ·         Перечень исполнительной документации ·         Замечания и сведения представителей ГосСтройНадзора. Журнал также ведется ответственным за стройку, с самого начала строительства и до полного окончания работ, а затем передается заказчику.

3.      Журнал бетонных работ

В этом журнале отражаются следующие сведения: при работе с бетоном ·         Используемые материалы ·         Список занятых работников ·         Данные о пробах из каждой поставки бетона ·         Информация о ходе работ Журнал ведется с даты начала работ по бетонированию и до окончания работ непосредственно с бетоном. Затем он передается представителям застройщика или заказчика.

4.      Журнал сварочных работ

Этот журнал является исполнительным документом, он содержит сведения о ходе всех сварочных работ на объекте. Разделы в журнале следующие: ·         Список ИТР, занятых на сварочных работах ·         Информация об используемых и соединяемых материалах, об атмосферных осадках ·         Данные о приемке сварных соединениях, сварочных работах ·         Замечания заказчика и контролирующих органов Этот журнал ведется от начала до фактического окончания сварочных работ. Заполняется журнал лицо, ответственное за сварочные работы.

5.      Журнал авторского надзора за строительством

Этот документ составляется проектировщиком объекта и затем передается заказчику. В нем регистрируются надзорные организации, посещающие объект, а также их замечания и отчеты о проведенном надзоре. Каждая запись должна быть заверена подписью ответственного лица со стороны заказчика, а указанные замечания – иметь четкие ссылки на нормативы в законодательстве.

6.      Журнал регистрации инструктажа на рабочем месте

Такой журнал предназначен для регистрации проведения всех инструктажей на рабочем месте (первичного, повторного, внепланового и целевого). Там необходимо указать: ·         Вид инструктажа ·         Тему ·         Подпись инструктора ·         Данные и подписи сотрудников, которые прошли инструктаж. Заполняется журнал сотрудником, ответственным за технику безопасности или тем, кто проводит инструктаж.

7.      Журнал регистрации противопожарного инструктажа на рабочем месте

В этом журнале содержатся данные о прохождении сотрудниками противопожарного инструктажа. Он содержит следующую информацию: Вид инструктажа ФИО и должность сотрудников, которые прошли инструктаж, а также их подписи Причины инструктажа (в случае проведения внепланового инструктажа) Журнал регистрации противопожарного инструктажа обязательно спросят проверяющие органы, т.к. он является подтверждением соблюдения закона о пожарной безопасности.

8.      Журнал регистрации вводного инструктажа по охране труда

Инструктаж по охране труда должен пройти каждый работник при приеме на работу, вне зависимости от стажа и опыта работы. Данные об этом инструктаже обязательно вносятся в журнал регистрации вводного инструктажа. Заполняет журнал инженер по охране труда. Такой журнал обязательно спросят при проверках, поэтому к заполнению нужно подойти ответственно.

9.      Журнал вводного контроля и приемки продукции, материалов

В этом журнале производится учет всей продукции и материалов, которые поступают на объект. Процедура приема должна происходить с учетом требований ГОСТ 24297-87, а данные об этой процедуре вносятся в журнал.

Образец заполнения общего журнала работ по форме КС-6

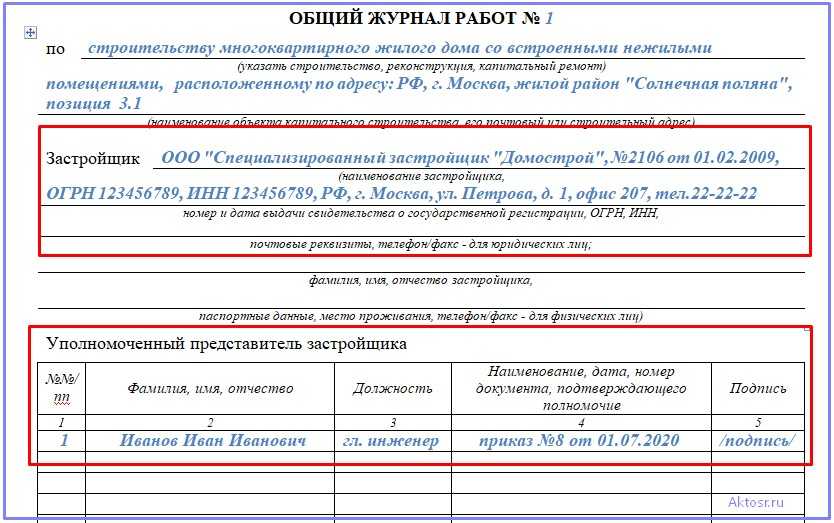

На титульном листе журнала КС-6 фиксируем:

  • название организации, осуществляющей строительные работы, ее адрес, ОКПО;
  • описание объекта (например, «монолитный жилой дом с подземной автостоянкой»), его адрес;
  • Ф.И.О., должность представителя юрлица, ответственного за строительство здания, а также за ведение журнала;
  • наименование проектной организации, Ф. И. О., должность ее представителя;
  • наименование заказчика, если это юрлицо — должность, Ф. И. О. представителя;
  • сроки начала и окончания работ — по контракту или фактически (если они совпадают, то пишем только сроки по контракту);
  • количество страниц в журнале (он должен быть прошит и пронумерован);
  • Ф. И. О., должность руководителя фирмы, выдавшей журнал;
  • ключевые характеристики здания, стоимость работ прописью и цифрами (например, «20-этажный жилой дом с автостоянкой на 100 парковочных мест. Стоимость работ составляет 30 000 000 (тридцать миллионов) руб. 00 коп.»);
  • наименование утверждающей инстанции и дату утверждения строительного проекта (например, «Департамент Смоленской области по архитектуре и строительству», 17.02.2017);
  • наименование организаций-субподрядчиков — если таковые привлекаются к реализации проекта;
  • наименование организации, разработавшей проектную документацию — должно совпадать с указанным выше.

Заполнение раздела 6 формы КС-6 и итога документа

Шестой раздел предназначен для контролирующих структур, представители которых могут вписывать в журнал свои замечания и на их основании требовать устранения различных выявленных нарушений.

В заключение следует указать количество заполненных страниц журнала, а также в обязательном порядке поставить подпись генерального директора компании-застройщика.

После того, как все строительные работы на объекте будут закончены, журнал необходимо сдать в надзорную инстанцию. После его проверки, а также установления факта устранения выявленных нарушений, контролирующая инстанция вернет документ подрядчику, который должен будет тщательно хранить его, в соответствии с установленным законом порядком.
