Передача возведенного здания на баланс инвестора
Принятые сооружения и здания, приемка которых произведена в рамках установленных норм, относятся к оконченному строительству. Этапы приемки:
- сдача сооружения заказчику подрядчиком по форме КС-11,
- подготовительный процесс по вводу в эксплуатацию заказчиком,
- сдача заказчиком сооружения инвестору в эксплуатацию по форме КС-14.
Передача объекта от подрядчика к заказчику
Объект передается заказчику от генерального подрядчика в объеме и составе, разработанном и утвержденном в договоре подряда. Под оконченным строительством подразумевается комплекс сооружений, отдельное здание или его часть в виде, разрешающем ее эксплуатацию. При этом должны быть сделаны и выполнены все требования проекта и норм, разработанные в подрядном договоре на строительно-монтажные работы.
На первой приемке присутствует только заказчик и подрядчик, составляющий и подписывающий акт приемки законченного строительством объекта, заполняющийся по форме КС-11. Этот вид документа утвержден постановлением Государственным комитетом статистики России в 1997 году. В рабочем порядке такая бумага носит название акт рабочей комиссии.

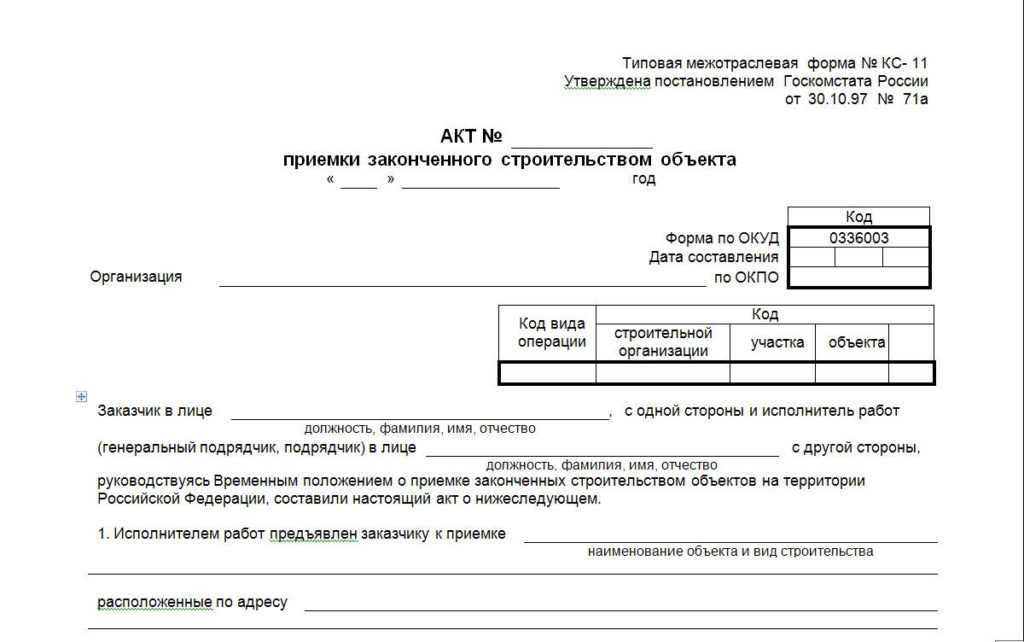

Форма КС-11, образец заполнения ее можно посмотреть в строительных справочниках, является приемочным документом. Она свидетельствует о законченности объекта гражданского, общественного, жилищного, производственного назначения различных форм частной и государственной собственности, включая перестройку, реконструкцию пусковых комплексов и их очередей при их готовности в соответствии с проектом.
По этому акту в соответствии с контрактом подрядчик получает оплату за выполненные работы. Документ составляется в нужном числе экземпляров и подписывается генподрядчиком и заказчиком. Вместо заказчика, может подписываться иное лицо, уполномоченное для этого инвестором.
В акт по форме КС-11, которой можно на строительных сайтах в интернете, вносят результаты проверок и обследований, контрольных измерений, испытаний. Исполнитель работ предоставляет документацию, подтверждающую совпадение по всем пунктам проекта или договора, а также нормативным требованиям, а также акты органов надзора о соответствии.
Прилагаемые документы
К акту по форме КС-11 подрядчик и заказчик прилагают бумаги, свидетельствующие о готовности сооружения к началу работы, а именно те, что утверждены субъектами России в распорядительных актах. Например, это:
- акты, составленные в промежуточном виде для подтверждения соответствия ответственных узлов и конструкций нормам и требованиям СНиП,
- акты на скрытые работы,
- испытательные акты,
- справки о проведении лабораторных исследований материалов и конструкций,
- исполнительные документы геодезического проектирования на местности,
- сертификаты соответствия конструкций, материалов,
- журналы ведения работ на объекте (журнал КС-6 и КС-6а).
Все эти первичные документы в процессе возведения сооружения комплектуются генподрядчиком и технадзором заказчика, проводящего постоянный контроль хода строительства. Собранный комплект передается для сохранности заказчику по согласованному с нормативами списку.
В последние годы применяется другая форма акта приемки заказчиком оконченного объекта. Вместо КС-11, разработанного Госкомстатом России, используют МГСН 8.01, этот документ отличается от обычного отсутствием некоторых реквизитов, но для бухгалтерии замена не имеет существенного значения, так как записи в бухгалтерских счетах не делаются на основании акта приемки.
Этап подготовки заказчиком ввода в эксплуатацию
В период после подписания акта приемки с подрядчиком заказчик подготавливает строение к вводу, для этого проводит процедуры и работы:
- делает комплексный и индивидуальный пуск технического и инженерного оборудования,
- запускает производственный процесс с опробованием эксплуатационных качеств и выпуском товара,
- сдачу эксплуатационным территориальным предприятиям внешних линий коммуникаций и инженерных узлов для постоянного обслуживания,
- получает специальные заключения и разрешения на работу объектов и различного оборудования в органах госнадзора,
- укомплектовывает здание необходимыми кадрами, аттестованными по нормам, а также сырьем, материалами и недостающей техникой.
Бланкер.ру
Важно
Акт приемки законченного строительством объекта приемочной комиссией. Форма КС-14 – документ первичного учета, служащий для освидетельствования факта приемки строительного объекта производственного, гражданского или жилищного назначения с целью его дальнейшей эксплуатации и зачисления в состав основных фондов.
Сюда ставится ссылка на номер приложения, которое содержит в себе полный перечень документации, являющейся неотъемлемой частью данного акта, иными словами имеет по отношению к нему доказательный вес. Графа 15. В эту строку вписываются какие-либо дополнительные условия, сопровождающие факт приемки построенного здания/сооружения.
Подписи сторон После того, как весь документ заполнен, приемочная комиссия должна вынести решение о том, что объект строительства выполнен в соответствии с проектом и отвечает всем требованиям по санитарно-эпидемиологическим, экологическим, пожарным, строительным правилам, нормам и государственным стандартам и готов к вводу в эксплуатацию.
Самостоятельно разработанные формы документов также могут применяться, но только в том случае, если организацией осуществляются операции, для отражения которых альбомами унифицированных форм формы документов не предусмотрены. Но и самостоятельно разработанные документы могут быть приняты к бухгалтерскому учету, если они содержат обязательные реквизиты, перечень которых предусмотрен ст.
9 Федерального закона N 129-ФЗ. Акт приемки законченного строительством объекта приемочной комиссией (форма N КС-14) утвержден Постановлением Госкомстата России от 30 октября 1997 г. N 71а «Об утверждении унифицированных форм первичной учетной документации по учету труда и его оплаты, основных средств и нематериальных активов, материалов, малоценных и быстроизнашивающихся предметов, работ в капитальном строительстве».
Форма КС-14 – стандартный унифицированный акт, который фиксирует то, что какой-либо объект строительства полностью завершен и готов к эксплуатации. Он несколько напоминает КС-11, но при этом имеет одну отличительную особенность: при составлении акта КС-11, как правило, указываются заказчик и исполнитель, а при заполнении КС-14 вписывается еще и приемочная комиссия, в которую входят представители надзорных органов. При оформлении бланка КС-14 учитывается соответствие вводимого в действие объекта застройки не только проекту, но и строительным нормам, как работают вводимые в эксплуатацию коммуникации и т.д. На основе именно этого документа контролирующие государственные структуры решают можно ли давать разрешение на ввод данного строительного объекта в действие.
Основные положения» (утверждены Постановлением Госстроя СССР от 21 апреля 1987 г. N 84). В них установлена поэтапная схема приемки и ввода в эксплуатацию готовых объектов.
Внимание
При этом можно выделить два этапа.На первом этапе участвуют только две стороны договора строительного подряда — заказчик и генподрядчик (подрядчик). Правда, если функции заказчика и подрядчика выполняются одной организацией, то состав комиссии при приемке объекта определяет инвестор.
Скачать бланк акта приемки законченного строительством объекта приемочной комиссией КС-14 Заполнение первой страницы формы КС-14 Семь первых полей акта заполняются так: Номер пункта Пояснения по заполнению 1 Информация, касающаяся полного названия объекта, на котором осуществлял строительные мероприятия подрядный субъект, с обозначением подробного адреса расположения. 2 Сведения о государственной структуре, которой выдана разрешительная документация на осуществление работ, связанных со строительством. 3 Перечень сведений, касающихся компаний-субподрядчиков, непосредственно принимавших участие в процессе строительства конкретного сооружения. В случае отсутствия таковых, соответствующая строка заполнению не подлежит.
Бланк КС-14 представляет собой унифицированный акт стандартной формы, посредством которого фиксируется факт завершения строительства конкретного объекта и подтверждается его готовность к переходу в эксплуатационный режим. Отличительной особенностью документа является наличие комиссии, участвующей в приемке объекта, в состав которой включены уполномоченные лица от надзорных структур. В статье расскажем про КС-14 “Акт приемки законченного строительством объекта приемочной комиссией”, рассмотрим инструкцию по заполнению.
Порядок оформления данного акта
Данная форма утверждена Постановлением Госкомстата РФ
Естественно, если данная форма утверждена Постановлением Госкомстата РФ, значит там находятся и рекомендации по правильности ее оформления и заполнения. Для профессиональных строителей это не представляет особой сложности, но новички в этом вопросе часто допускают различные ошибки, вызванные их неопытностью.
В акте формы КС – 11 должны быть указаны следующая обязательная информация:
- общая информация о сооруженном строительном объекте (площадь, этажность, материалы, из которого он построен);
- информация о проведении заказчиком осмотра сооруженного здания или иного строения, а также различных испытательных мероприятий на прочность, качество конструкции;
- заказчик указывает информацию о том, что после проведенного осмотра и испытаний он принимает сооружение или здание;
- исполнитель работ детально расписывает все понесенные расходы, обосновывая полученные средства за свою работу;
- стороны в обязательном порядке указывают, что не имеют каких-либо претензий друг к другу, если они есть, тогда заказчик или подрядчик должны указать какие именно замечания у них имеются, а также детально расписать их в акте;
- в данном документе заказчик указывает, что принимает объект на свой баланс и ставит его на учет (это необходимо для ведения бухгалтерского учета).
После указания вышеуказанной информации стороны скрепляют это своими подписями и печатями (обязательное требование для юридических лиц). Акт форму КС – 14 практически ничем не отличается от КС-11, но есть одно существенное различие. Как было указано выше, одна из сторон подписантов будет являться комиссия, которая создается заказчиком.
Обычно комиссия присутствует, когда заказчиком является муниципалитет, государственные органы, либо инвестиционные компании, которые занимаются строительством коммерческих объектов или жилых многоквартирных домов. В акте КС-14 также прописывается вся вышеуказанная информация.
Последнее, на что нужно обратить внимание, это документы, которые прилагаются к документам КС-11 и 14, они следующие:
- бумаги, в которых детально расписываются промежуточные испытания несущих и иных конструкций;
- документы (акты) о проведении различных испытаний;
- финансовые документы о выявленных и проведенных скрытых работах и их стоимость;
- геодезические фотографии, а также другие испытания;
- бумаги, на основании которых проводились лабораторные испытания, диагностики, а также их оформленные заключения.
Важно запомнить, что после вступления в законную силу нового законодательного акта о бухгалтерском учете, обязательная форма актов КС-11 и 14 утратила свою силу. Теперь они могут заполняться в произвольной форме
Образец заполнения КС-14 по пунктам и страницам в 2021 году
При заполнении акта по форме КС-14 можно столкнуться с некоторыми проблемами. Он имеет множество полей, которые нужно внимательно заполнять. При составлении этого документа проверяется не только соответствие законченного строительством объекта проектной документации, но и предъявляемым законодательным нормам и стандартам.
Заполнение первой страницы
Заполнение акта приемки формы КС-14 начинается с внесение данных в «шапку» документа:
- Указывается должность, подпись, расшифровка подписи и дата утверждения уполномоченным на это лицом.
- В наименовании документа указывается порядковый номер акта, согласно внутренней номенклатуре.
- Указать полное наименование организации, в полном соответствии с учредительными документами. Дополнительно нужно указать код ОКПО, его можно найти в регистрационных документах.
- Указывается полный адрес расположения передаваемого объекта, с указанием города, улицы, номера, дома и других идентифицирующих признаков.
- Заносятся сведения об инициаторе приглашения приемочной комиссии. Указывается вид распорядительного документа, по которому приглашается комиссия, а также дата его составления. Дату необходимо разнести по соответствующим графам.

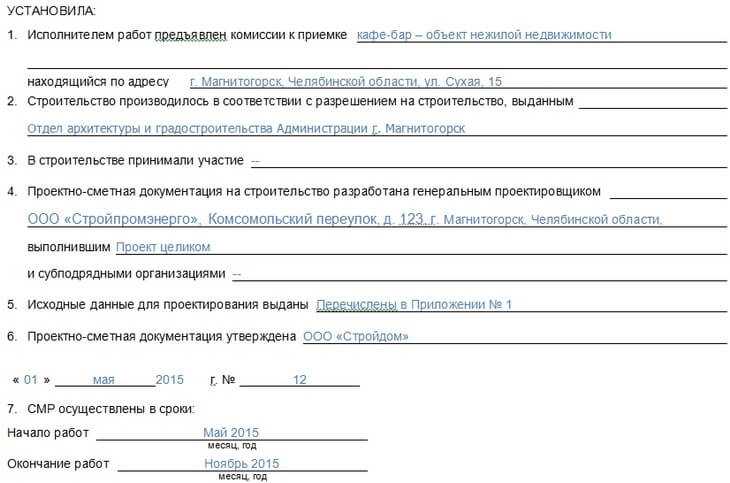

Далее, заносятся сведения о возведенном объекте:
- Пункт 1. Предназначен для внесения полного наименования возведенного объекта с адресом его месторасположения.
- Пункт 2. Указывается орган государственной власти, который выдал разрешение на строительство объекта.
- Пункт 3. Вписывается информация о субподрядчиках, которые были задействованы в процессе возведения здания.
- Пункт 4. Предназначен для указания информации о компании, которая занималась проектировкой здания и разработкой проектно-сметной документации, указывается также полный адрес ее местоположения.
- Пункт 5. Нужно указать ссылку на номер предложения, на основании которого выданы исходные данные для разработки проекта.
- Пункт 6. Указывается наименование организации, которая утвердила проектно-сметную документацию, обычно ей является организация-заказчик, но иногда указываются инвесторы или другие заинтересованные лица. Нужно также разместить информацию о номере и дате документа, утверждающего проект.
- Пункт 7. Предназначен для обозначения сроков проводимых работ.

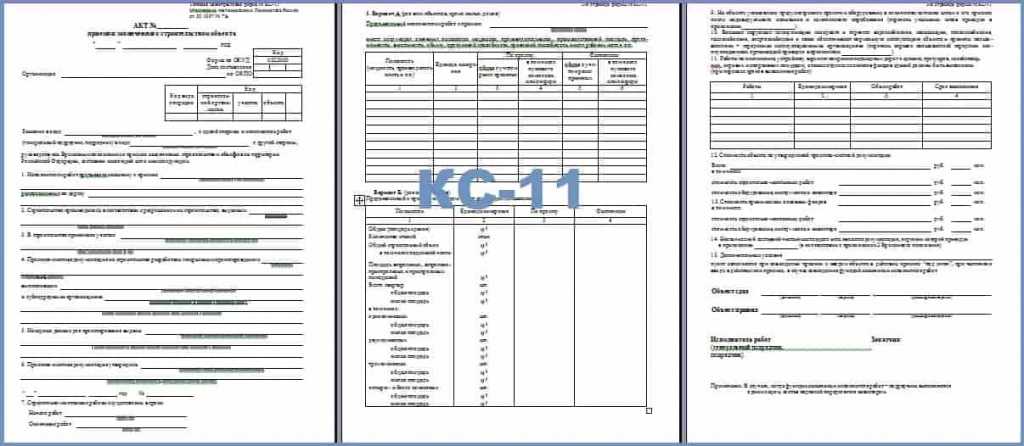

Заполнение второй страницы
Пункт 8. В нем указывается необходимая информация в одной из двух представленных таблиц. Выбор таблицы зависит от вида объекта, возведенного исполнителем. Если объект является жилым домом, то нужно заполнять вариант Б, в противном случае вариант А.
В варианте А таблица состоит из 4 столбцов:
- Столбец 1. Указываются показатели в котором производятся основное измерение. Это могут быть мощность, пропускная способность и т.п.
- Столбц 2. Единица измерения. В этом качестве могут выступать квадратные метры, кубические метры, погонные метры и т.п.
- Столбцы 3-6. Предназначены для указания проектного и фактического общего количества единиц объекта или очереди.
Вариант Б немного отличается от предыдущего. Здесь в обязательном порядке указывается:
- общая площадь застройки;
- количество этажей;
- общий строительный объем;
- количество квартир, с разделением на подпункты по количеству комнат.
Здесь, как и в предыдущем варианте указываются значения, которые были в проектной документации, и которые получились фактически.
Заполнение третьей страницы
На третьей странице указывается дополнительная информация:
- Пункт 9. Указываются номера приложения, в котором есть информация об актах приемки оборудования, установленного на объекте.
- Пункт 10. Вписываются номера приложения, в котором имеется информация об актах приемки и других сопроводительных документах коммуникаций, расположенных на объекте.
- Пункт 11. Таблица, в которую вносятся дополнительные работы, проделанные во время исполнение договора, такие как озеленение придомовой территории, прокладка тротуаров и беговых дорожек.
- Пункт 12 и 13. Предназначены для указания окончательной стоимости объекта по проектной документации, а также цены принятого основного фонда. Они подразделяются на подпункты в которых указывается стоимость строительно-монтажных работ и стоимость оборудования.
- Пункт 14. Вносится информация о номере приложения, в котором имеется документация, относящаяся непосредственно к акту, и имеющая доказательный вес.
- Пункт 15. Предназначен для внесения дополнительных условий по договору.
Решение приемочной комиссии. Здесь нужно указать наименование объекта, а также должности членов комиссии и других заинтересованных сторон с подписями и их расшифровкой. После заполнения всех этих пунктов, акт можно считать законченным.
Как оформить акт
Форма
Количество экземпляров акта должно соответствовать числу участников комиссии.
Все экземпляры подписываются всеми участниками комиссии, имеют одинаковую юридическую силу.
В акт о приемке вписывают реальную стоимость работ на период приемки объекта. К акту прилагаются несколько документов в соответствии с действующим законодательством и строительными нормами.
Для составления акта применяется унифицированная форма, утвержденная Постановлением Госкомстата № 71а от 30.10.1997 г., и которая включена в перечень унифицированных форм, принятый Госкомстатом 11.11. 1999 года № 100.
Хотя, начиная с 2013 года, каждая организация вправе разработать и применять свой собственный бланк. Но все специалисты сходятся в том мнении, что унифицированный бланк наиболее предпочтителен.
Структура
Акт содержит следующую информацию:
- порядковый номер и дату составления;
- и его реквизиты;
- полный адрес расположения принимаемого объекта;
- наименование предприятия, назначившего комиссию, а также реквизиты с указанием всех его членов;
- характеристики объекта строительства, оформленные в виде таблицы с учетом его целевого назначения с указанием стоимости каждого пункта;
- стоимость всех работ;
- выводы и решения комиссии;
Акт подписывается каждым членом комиссии и ее председателем.
Страинца 1
На первой странице в бланк вводятся основные сведения о подрядчике, то есть исполнителе, объекте строительства и сроке проведения работ:
- В верхней части страницы ставится виза «Утверждаю» с указанием даты визирования, с подписью и ее расшифровкой.
- Далее ставится номер акта, согласно нумерации в данной строительной компании.
- Вносятся реквизиты: код и .
- Полное наименование подрядной организации согласно сведений в учредительной документации. Например, можно немного сократить: «Стройтехносервис».
- Ставится дата подписания акта.
- Вписывается код вида операции, участка, объекта и застройщика.
- Указывается полный адрес объекта по его паспорту: населенный пункт, регион, улица, номер.
- Далее нужно вписать организацию, назначившую комиссию для приемки, реквизиты приказа о ее создании.
- Указывается, кто дал разрешение на строительство, например, Департамент архитектуры и градостроительства.
- Приводятся участники проведения строительных работ.
- Вписывается проектная организация, осуществившая сметные работы, а также организация, утвердившая смету.
- Указывается год и месяц начала и конца работ на объекте.
Страница 2
Содержит информацию о характеристиках объекта. Заполняется в виде таблицы. На странице приведены несколько таблиц, нужно отобрать нужную из следующих:
- Вариант 1. Заполняется для всех объектов, кроме жилых зданий, а именно для производственных и коммерческих объектов, складов. Заносятся сведения о производительности, мощности и других показателях. Требуется указать единицу измерения и значения. Вписываются проектные и конечные величины.
- Вариант 2. Жилые помещения, в том числе с коммерческими помещениями на нижних этажах. Нужно занести сведения по каждой квартире, этажу и площади. Отражаются следующие показатели:
- общая площадь объекта;
- количество этажей;
- общий объем строительства с отдельным показателем для подземной части;
- общая площадь всех встроенных и пристроенных помещений;
- количество квартир;
- площадь общая и жилая каждой квартиры;
- сведения по каждой категории квартир: одно-, двух-, трех- четырехкомнатным квартирам.
Образец заполнения формы КС-14
Страница 3
Производится отметка о том, что на объекте имеется все оборудование, предусмотренное проектом, например, электроподстанции. Каждый из этих объектов должен быть принят по отдельному акту.
В форме КС-14 перечисляются все такие дополнительные акты с их реквизитами.
Далее следует примечание о том, что все коммуникации проведены и полностью обеспечивают объект холодной и горячей водой, теплом, газом, электричеством и канализацией. Соответствующие справки также прилагаются к данному акту.
Следующим пунктом становится заполнение таблицы по благоустройству, озеленению, подведению дорог, ограждений, разметок. Для каждого из этих пунктов следует вписать:
- его название (например, тротуарное покрытие);
- единица, в которой измеряются работы; объем выполненных работ;
- срок завершения.
При заполнении последней части акта следует вписать общую стоимость объекта, согласно проекта (в руб. и коп.). Требуется подробно указать, какая часть средств направлена на разные виды работ, например, на монтажные работы, приобретение инструментов, оборудования.
Указать стоимость принимаемых основных фондов, размер которых должен соответствовать проектной стоимости.
Акт приемки
Подрядчик сдает результат своих работ подрядчику в соответствии с договором строительного подряда. Факт приемки объекта капитального строительства фиксируется составлением и подписанием соответствующего акта.
Существует утвержденные формы такого акта – КС-2 и КС-11:
- Форма КС-2 предназначена для приемки определенной части строительства в рамках всего объекта и для приемки этапа работ.
- Форма КС-11 используется, когда объект капитального строительства принимается полностью.
Заключение о приемке строительного объекта, в зависимости от типа объекта, выдает уполномоченный федеральный орган исполнительной власти или уполномоченный орган исполнительной власти субъекта РФ. В ведении федеральных органов находятся опасные производственные объекты, линии связи, технически сложные и уникальные объекты. После итоговой проверки и оценки выполненных работ принимается решение о выдаче заключения о соответствии или об отказе в выдаче такого заключения. Проверка начинается после обращения застройщика или заказчика в орган строительного надзора. Заключение или отказ в выдаче заключения выдается в течение 10 дней со времени обращения.
Следующим этапом становится ввод объекта капитального строительства в эксплуатацию. Для ввода в эксплуатацию требуется разрешение, удостоверяющее завершение строительства, капитального ремонта, реконструкции объекта капитального строительства в соответствии с градостроительным планом и проектной документацией. Разрешение на ввод объекта в эксплуатацию после обращения застройщика выдает орган, выдавший разрешительные документы для начала капитального строительства. Решение о вводе объекта или отказе должно быть выдано в течение 10 дней со дня подачи заявления.
Разрешение на ввод объекта капитального строительства в эксплуатацию выдается при подаче следующих документов:
- Правоустанавливающие документы на земельный участок, на котором осуществлялось капитальное строительство.
- Градостроительный план земельного участка.
- Разрешение на строительство.
- Схема расположения объекта капитального строительства, план сетей инженерно-технического обеспечения на земельном участке, планировочная организация земельного участка. Эти документы должны быть подписаны застройщиком или заказчиком, если строительство проводилось на основании договора
- Заключение о соответствии капитального строительства требованиям технических регламентов и проектной документации.
- Сведения об объекте капитального строительства, сетях инженерно-технического обеспечения, копий результатов инженерных изысканий и разделов проектной документации, предусмотренных Градостроительным кодексом РФ.
- Акт приемки объекта капитального строительства, если строительство проводилось на основании договора.
- Документ о соответствии капитального строительства требованиям технических регламентов.
- Подтверждение соответствия параметров строительства проектной документации.
- Подтверждение соответствия техническим условиям.
Несмотря на то, что федеральный закон №402-ФЗ «О бухгалтерском учете» отменил необходимость применения в ряде случаев унифицированных форм, сдача-приемка законченного объекта строительства до сих пор осуществляется с помощью актов, утвержденных Госкомстатом РФ.
Эти акты удобны всем сторонам сделки, а потому не выходят из делового и бухгалтерского оборота.
Дорогие читатели! Статья рассказывает о типовых способах решения юридических вопросов, но каждый случай индивидуален. Если вы хотите узнать, как решить именно Вашу проблему — обращайтесь к консультанту:
Это быстро и !
Важные моменты и виды объектов строительства
- Объекты производственного назначения (производства, заводы, здания технические, в том числе используемые в оборонительных целях).
- Объекты непроизвольного назначения (строения жилищного фонда, социально-культурные и коммунальные здания).
- Линейные сооружения (дороги, трубопроводы).
При сооружении таких объектов нужны формы КС-11 и 14. Проектная документация по таким зданиям может быть создана и подготовлена только ИП, юридическими лицами и компаниями, которые имеют специальные разрешения на проведение и свидетельствование таких работ. Разрешающие документы выдаются органом СРО.
Общие сведения о документе
Приемка объекта сопровождается оформлением акта по форме КС-14, которая свидетельствует о том, что:
- Все работы сделаны исполнителем в соответствии с условиями договора и у заказчика нет претензий к застройщику.
- Производится приемка объекта.
- Объект готов для включения в состав основных средств.
- Имеется информация о первоначальной и фактической стоимости объекта.
- Заказчик обязуется оплатить эти работы.
Этот акт становится основанием для полного расчета заказчика с исполнителем и разрешения возможных споров в будущем об объемах работ, их стоимости, качестве и сроках, их соответствии условиям и пунктам .
Нормативное регулирование
Процедура приемки объекта, результатов работ, выполненных по договору подряда, регламентируется ст. 720 и ст. 753 ГК РФ:
-
П.1 ст.720.
Заказчик обязан по договору совместно с подрядчиком произвести осмотр и приемку исполненных работ в полном соответствии с установленными сроками и в установленном порядке. -
П.1 ст.
Приемка должна быть инициирована немедленно после получения сообщения от исполнителя о готовности объекта. -
П.2 ст.753.
Приемка организуется и проводится полностью за счет заказчика. Исключение составляют случаи, когда договором прописаны другие условия. -
П.4 ст.753.
Сдача исполнителем результатов своего труда и приемка их заказчиком оформляются актом, подписанным обеими сторонами. -
Постановление ВАС РФ № 5150/12 от10.2012.
Акт является доказательством того, что результат работ принят заказчиком.
Значит, возникает обязанность заказчика по оплате работы, если деньги не были переведены авансом. Подрядчик не вправе требовать предварительной оплаты своего труда (п.1 ст. 711), но заказчик может сделать это по своему желанию.
Обязанность документального подтверждения факта исполнения работ и принятия их заказчиком ложится на подрядчика.
Особенности приемки
Приемка производится после того, как комиссия тщательно обследует объект, проверяет все его составные элементы и участки, проводит испытания и измерения. Перед этим изучается вся представленная документация для того, чтобы удостовериться, что объект построен в полном соответствии с проектом, нормами и стандартами строительства, с учетом заключений всех надзорных органов.
Акт КС-14 относится к первичной документации и становится основой для составления статотчетности, которую оформляет подрядчик. Объект отражается в отчете на период его фактического ввода в эксплуатацию. Для проведения этой процедуры исполнитель обращается в местные органы исполнительной власти
При приемке и составлении акта присутствуют все заинтересованные стороны: заказчик, исполнитель, инвестор, проектная организация, другие члены приемочной комиссии. Комиссия составляется специально для приемки данного объекта. Состав комиссии утверждается заказчиком или инвестором.
Чем КС-14 отличается от КС-11
Акты КС-11 и КС-14 имеют много общего и иногда кажется, что достаточно подписать лишь один из них, так как они содержать одну и ту же информацию. Но это далеко не так.
Эти два документа имеют значительные отличия по своему предназначению, составу и оформлению.
КС-14 | КС-11 |
---|---|
Подписывается комиссией, которая представляет несколько сторон. | |
Свидетельствует, что объект отвечает всем сметным и проектным требованиям, нормам безопасности и эксплуатации, все участки и коммуникации работают качественно. | Свидетельствует, что объект отвечает всем требованиям, перечисленным в заказе, то есть содержит общую конечную информацию об объекте: перечень работ, площадь здания, перекрытия, этажность, сроки проведения работ. |
Дает разрешение на ввод в эксплуатацию, подтверждает, что объект безопасен и пригоден для использования, становится основанием для занесения объекта в основные фонды. | Составляется в конце строительства. Используется для . |
Инструкция по заполнения акта приемки законченного строительством объекта
Как уже было сказано, акт составляется на обязательном бланке формы КС-11. Благодаря этому, достаточно лишь взглянуть на документ, можно сразу определить, он касается строительного объекта, который полностью завершен, значит, скоро будет использоваться по назначению. Документ состоит из нескольких листов, в каждый из которых необходимо внести соответствующую информацию:
Заполнение первого листа
Эта часть предназначена для того, чтобы вносить подробные сведения об исполнителе. Здесь обязательно должна присутствовать «шапка», где указывается номер документа, его название и дата составления. Ниже прописывается название компании-подрядчика, код ОКПО. Затем вносятся сведения об ответственных лицах с обеих сторон. Далее вносится информация по пунктам:
- Сведения об объекте строительства, а именно, его точный адрес и характеристики.
- Государственная организация, которая дала письменное разрешение на проведение этих строительных работ.
- Если при возведении конструкции участвовали субподрядчики, все они указываются в этом пункте.
- Проектировкой занималась какая-то организация. Здесь указывается ее название. Также прописываются дополнительные компании, которые занимались оформлением сметы и проекта.
- Отмечается, на основании какого документа были начаты работы по проектированию данного объекта.
- Информация об органах, которые утверждали смету и проект.
- Период, в течение которого проводились строительные работы.
Заполнение второго листа
- Этот пункт полностью занимает второй лист. Здесь можно увидеть две таблицы. В их графах имеются подсказки по поводу заполнения. Как правило, с этим не возникает никаких сложностей. Нужно лишь помнить о том, что заполнению подлежит только одна таблица. Так, если объект является производственным, промышленным или другим аналогичным зданием, то заполнять нужно первую таблицу. Вторая предназначена для тех ситуаций, когда строение является жилым домом.
Третья страница
- Если внутри здания установлено какое-то оборудование, ответственные лица должны были его принять и разрешить ввести в эксплуатацию. В этом пункте указываются номера данных актов.
- Справки и акты, подтверждающие тот факт, что имеющиеся в здании коммуникации были приняты в эксплуатацию.
- В этом пункте присутствует таблица, предназначенная для отображения всех проведенных действий, направленных на облагораживание окружающей территории. Например, это может быть укладка асфальта, высаживание растений, обустройство детских и спортивных площадок и др.
Заключительная часть
- Здесь указывается окончательная стоимость объекта. По сути, это должна быть та цифра, которая прописана в смете.
- Сумма, принимаемых основных фондов.
- Ссылка на приложение, содержащее всю дополнительную документацию, которая обязательно должна прилагаться к акту.
- Если дополнительно были определены какие-то условия, без которых объект не может быть сдан, они указываются здесь. Например, сдача здания «под ключ».
После внесения всей информации каждая сторона проверяет ее правильность и достоверность. Нужно знать, если обнаружены какие-то ошибки, не стоит делать исправления. В такой ситуации придется заполнять новый бланк. Перечеркивания и помарки в будущем становятся причиной, по которой документ может быть признан недействительным.
Завершающим этапом является проставление подписей с расшифровками. Ставить свои автографы на этом документе имеют право только уполномоченные представители организаций. Кроме подписей, необходимо указать их должности. В самом низу нужно повторно указать наименования заказчика и исполнителя.
(Видео: «Заказчик не подписывает акт приемки работ, что делать подрядчику?»)
