Общие сведения о документе
Приемка объекта сопровождается оформлением акта по форме КС-14, которая свидетельствует о том, что:
- Все работы сделаны исполнителем в соответствии с условиями договора и у заказчика нет претензий к застройщику.
- Производится приемка объекта.
- Объект готов для включения в состав основных средств.
- Имеется информация о первоначальной и фактической стоимости объекта.
- Заказчик обязуется оплатить эти работы.
Этот акт становится основанием для полного расчета заказчика с исполнителем и разрешения возможных споров в будущем об объемах работ, их стоимости, качестве и сроках, их соответствии условиям и пунктам .
Нормативное регулирование
Процедура приемки объекта, результатов работ, выполненных по договору подряда, регламентируется ст. 720 и ст. 753 ГК РФ:
-
П.1 ст.720.
Заказчик обязан по договору совместно с подрядчиком произвести осмотр и приемку исполненных работ в полном соответствии с установленными сроками и в установленном порядке. -
П.1 ст.
Приемка должна быть инициирована немедленно после получения сообщения от исполнителя о готовности объекта. -
П.2 ст.753.
Приемка организуется и проводится полностью за счет заказчика. Исключение составляют случаи, когда договором прописаны другие условия. -
П.4 ст.753.
Сдача исполнителем результатов своего труда и приемка их заказчиком оформляются актом, подписанным обеими сторонами. -
Постановление ВАС РФ № 5150/12 от10.2012.
Акт является доказательством того, что результат работ принят заказчиком.
Значит, возникает обязанность заказчика по оплате работы, если деньги не были переведены авансом. Подрядчик не вправе требовать предварительной оплаты своего труда (п.1 ст. 711), но заказчик может сделать это по своему желанию.
Обязанность документального подтверждения факта исполнения работ и принятия их заказчиком ложится на подрядчика.
Особенности приемки
Приемка производится после того, как комиссия тщательно обследует объект, проверяет все его составные элементы и участки, проводит испытания и измерения. Перед этим изучается вся представленная документация для того, чтобы удостовериться, что объект построен в полном соответствии с проектом, нормами и стандартами строительства, с учетом заключений всех надзорных органов.
Акт КС-14 относится к первичной документации и становится основой для составления статотчетности, которую оформляет подрядчик. Объект отражается в отчете на период его фактического ввода в эксплуатацию. Для проведения этой процедуры исполнитель обращается в местные органы исполнительной власти
При приемке и составлении акта присутствуют все заинтересованные стороны: заказчик, исполнитель, инвестор, проектная организация, другие члены приемочной комиссии. Комиссия составляется специально для приемки данного объекта. Состав комиссии утверждается заказчиком или инвестором.
Чем КС-14 отличается от КС-11

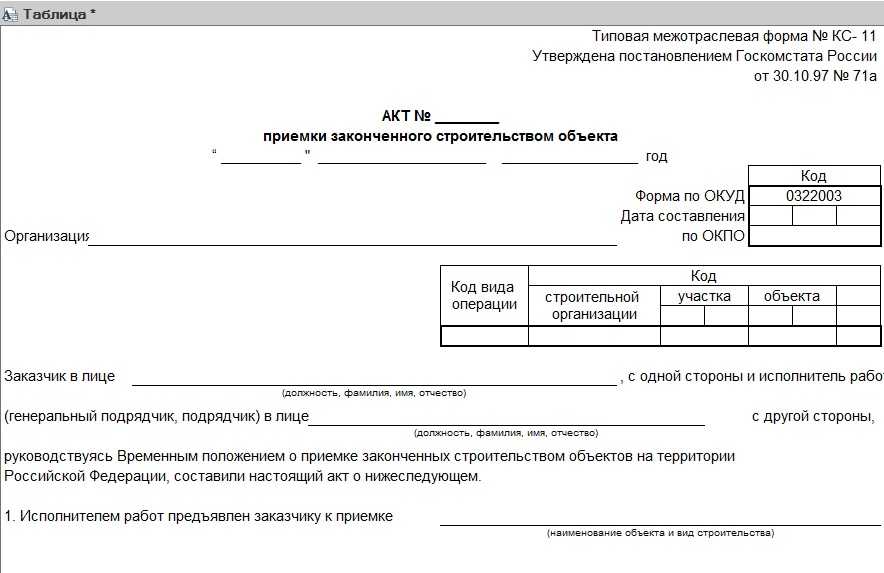

Акты КС-11 и КС-14 имеют много общего и иногда кажется, что достаточно подписать лишь один из них, так как они содержать одну и ту же информацию. Но это далеко не так.
Эти два документа имеют значительные отличия по своему предназначению, составу и оформлению.
КС-14 | КС-11 |
---|---|
Подписывается комиссией, которая представляет несколько сторон. | |
Свидетельствует, что объект отвечает всем сметным и проектным требованиям, нормам безопасности и эксплуатации, все участки и коммуникации работают качественно. | Свидетельствует, что объект отвечает всем требованиям, перечисленным в заказе, то есть содержит общую конечную информацию об объекте: перечень работ, площадь здания, перекрытия, этажность, сроки проведения работ. |
Дает разрешение на ввод в эксплуатацию, подтверждает, что объект безопасен и пригоден для использования, становится основанием для занесения объекта в основные фонды. | Составляется в конце строительства. Используется для . |
Инструкция по заполнению

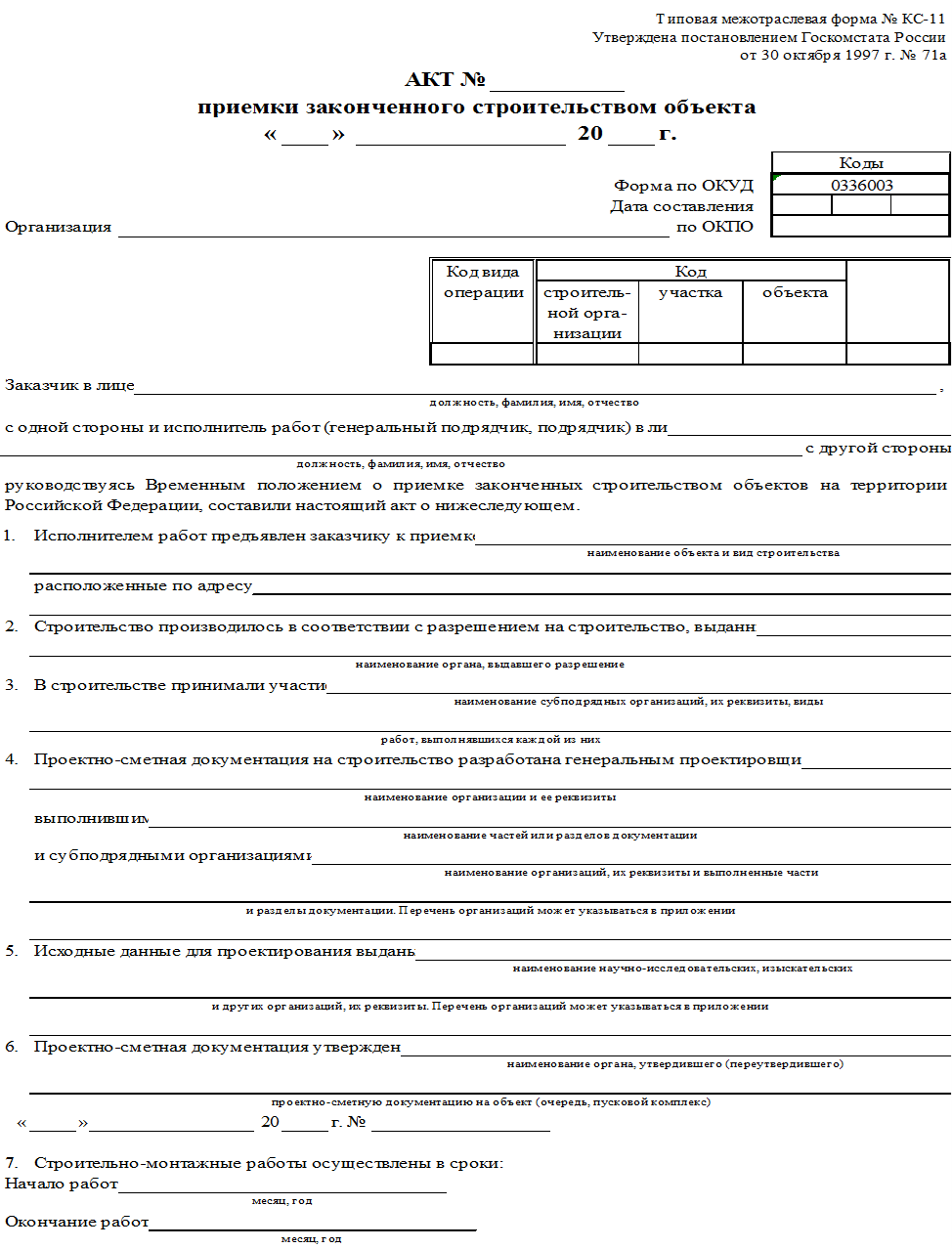

Несмотря на то, что строительная компания может использовать собственный бланк, применение утвержденной формы КС-14 в большинстве случаев более удобно. При заполнении необходимо учесть несколько правил, описанных ниже.
Страница 1 (титульная)
На титульном листе прописывают основные сведения об объекте, строительной компании (исполнителе) и информацию о сроках работ:
- Виза «Утверждаю» генерального директора, дата утверждения, подпись директора и расшифровка подписи.
- Номер акта (нумерация ведется произвольно, порядок определяется компанией).
- Коды по ОКУД и ОКПО.
- Наименование строительной компании – как в учредительных документах. Допускается сокращенный вариант, например, ООО «Техносервис-Строй».
- Дата составления.
- Коды вида операции, участка, объекта и застройщика.
- Полное название адреса объекта с указанием населенного пункта, региона, улицы и номера дома (как указано в паспорте).
- Название организации, которая назначила приемную комиссию, дата соответствующего приказа.
- Название органа, который разрешил проведение строительных работ – чаще всего это департамент архитектуры и градостроительства при местной Администрации.
- Кто принимал участие в строительных работах.
- Кто разработал проектно-сметную документацию и кто утвердил ее.
- Начальная и конечная даты строительно-монтажных работ (указывают месяц и год).
Страница 2
На второй странице приводят информацию о показателях объекта. Сведения представлены в таблице. Заполнять следует именно ту, которая соответствует объекту:
- Вариант А – это все объекты, кроме жилых домов (производственные комплексы, коммерческая недвижимость, складские помещения и т.п.). Для них вносят сведения по каждому показателю (производительность, мощность и другие). Указывают единицу измерения показателя и значения (исходя из проекта и фактические).
- Вариант Б – это жилые дома (в том числе с помещениями коммерческого назначения на 1 и других этажах). Здесь приводятся данные по всем квартирам, этажам и площади:
- суммарная площадь всех жилых помещений;
- общее количество этажей в здании;
- суммарный строительный объем (отдельно выделяют объем подземной части);
- суммарная площадь всех встроенных и пристроенных помещений (при наличии таковых);
- суммарное количество квартир (в штуках);
- общая и жилая площадь всех квартир (вне зависимости от количества комнат);
- данные по одно-, двух-, трех-, четырехкомнатным квартирам (и более): площади по каждой категории.
Страница 3
На третьей странице приводятся такие сведения:
- Отметка о том, что на возведенном объекте было установлено все необходимое оборудование, которое было изначально предусмотрено проектом. Каждый из этих объектов (например, электроподстанции) принимается по отдельным актам. Список названий и дат всех этих актов выносится в приложение к форме КС-14.
- Отметка о том, что все наружные коммуникации выполнены в полном объеме и обеспечивают нормальное снабжение объекта:
- холодной водой;
- горячей водой;
- канализацией;
- теплом;
- газом;
- электричеством.
Все справки пользователей также перечисляются в списке, который выносится в другое приложение.
- Отметка о выполнении работ по благоустройству, озеленению, выполнению всех дорог (асфальтное покрытие, ограждения, разметки и т.п.). Отчет об этих работах приводится в табличном виде:
- наименование работы (например, «тротуарная плитка»);
- единица измерения работы;
- суммарный выполненный объем;
- срок окончания работ (месяц и год).
- В заключительной части приводится общая стоимость объекта, которая была изначально утверждена по проекту. Приводится точная сумма в виде цифр (до копеек). Подробно расписывается, какая часть относится собственно к строительным и монтажным работам, а какая представляет собой издержки на приобретение инструментов, строительного оборудования и другого инвентаря.
- Далее указывают стоимость основных фондов, которые принимает комиссия. Эта сумма должна совпадать со стоимостью здания по проекту.
- Пункт о дополнительных условиях прописывается в тех случаях, когда приемка совпадает с одновременным вводом в действие построенного здания.
В завершение в акте должны поставить подпись все члены приемочной комиссии, а также представители контролирующих государственных органов:
- Председатель комиссии.
- Представители органов по экологическому контролю.
- Представители органов, контролирующие санитарную и эпидемиологическую обстановку.
- Пожарный надзор.
- Архитектурный надзор.
- Также подпись ставить генеральный проектировщик.
Как оформляется акт
Бланк КС-14 заполняется исполнителем в таком количестве экземпляров, чтобы их хватило всем сторонам сделки: заказчику, инвестору, исполнителю, представителям приемочной комиссии. При этом состав указанной комиссии согласовывается заказчиком подрядных работ или инвестором.
Если изучить образец КС-14 (его можно увидеть ниже), то станет понятно, что в форму вписываются реальные цены на работы, которые действовали в текущем году.
К КС-14 должны быть приложены соответствующие документы. Их перечень приведен в не действующем сейчас Временном положении, рекомендованном письмом Росгосстроя от 09.07.1993 № БЕ-19/11-13. После отмены данного положения (письмо Росгосстроя от 31.10.2001 № СК-5969/9) перечень необходимых документов, которые прикладываются к КС-14, утверждается сторонами в подрядном договоре на основании норм действующего законодательства и строительных норм.
Прием и сдача выполненных работ
По окончании стройки застройщик предоставляет компании акт о совершении работ – КС-11. Также может потребоваться и форма под номером 14. Это два разных документа, об их различиях еще будет сказано. Окончание стройки подтверждается переходом пакета документов от подрядчика заказчику.
По договору строительного подряда исполнитель берет на себя обязанности построить здание или провести ремонт в поставленные сроки. Заказчик же берет нагрузку по созданию нужных условий для этого, а затем оплачивает труды. Также по Гражданскому кодексу, как только исполнитель сообщает об окончании работ, фирма должна их как можно быстрее принять, без промедления. Результаты принимаются либо на самом финише работ, либо поэтапно – это фиксируется в договоре.
Итоги работ и его приемка заканчиваются подписанием акта приема КС-11. Бывают также ситуации, когда одна из сторон отказывается ставить подпись. Об этом делается пометка прямо в документе, и лишь одна сторона подписывает его. В такой ситуации потом проводится судебное разбирательство. Если причины были серьезными, то акт признают недействительным. Но если обе стороны подписали КС-11, то доказать потом свою правоту будет очень тяжело.
Вообще, чаще всего заказчик отказывается от подписи, если видит, что объект не отвечает техническим или другим нормам. Советы специалистов говорят, что этапы работ принимать сложнее, чем общий результат. Ведь если в какой-то момент вы дадите «зеленый свет» на дальнейшие действия, то все строительство далее может пойти неправильно, и именно заказчик будет отвечать за выход из строя здания и гибель людей.
Акт приемки законченного строительством объекта приемочной комиссией
Законченный строительством и принятый приемочной комиссией объект подлежит включению в состав основных средств организации и, соответственно, подлежит обложению налогом на имущество организаций. Между организациями и налоговыми органами, осуществляющими проверки налогоплательщиков, возникает немало споров по поводу того, с какого именно момента объект должен быть отражен на счете 01 «Основные средства» — с даты подписания акта приемки выполненных работ по форме N КС-11, с даты подписания акта по форме N КС-14 или с даты подачи документов на государственную регистрацию объекта? Такие споры в большинстве случаев приходится решать в судебном порядке.
Приведем несколько примеров из судебной практики. Организация обратилась в суд с кассационной жалобой на решение налоговой инспекции о доначислении налога на имущество организаций.
Прием и сдача выполненных работ
По окончании стройки застройщик предоставляет компании акт о совершении работ – КС-11. Также может потребоваться и форма под номером 14. Это два разных документа, об их различиях еще будет сказано. Окончание стройки подтверждается переходом пакета документов от подрядчика заказчику.
По договору строительного подряда исполнитель берет на себя обязанности построить здание или провести ремонт в поставленные сроки. Заказчик же берет нагрузку по созданию нужных условий для этого, а затем оплачивает труды. Также по Гражданскому кодексу, как только исполнитель сообщает об окончании работ, фирма должна их как можно быстрее принять, без промедления. Результаты принимаются либо на самом финише работ, либо поэтапно – это фиксируется в договоре.
Итоги работ и его приемка заканчиваются подписанием акта приема КС-11. Бывают также ситуации, когда одна из сторон отказывается ставить подпись. Об этом делается пометка прямо в документе, и лишь одна сторона подписывает его. В такой ситуации потом проводится судебное разбирательство. Если причины были серьезными, то акт признают недействительным. Но если обе стороны подписали КС-11, то доказать потом свою правоту будет очень тяжело.
Вообще, чаще всего заказчик отказывается от подписи, если видит, что объект не отвечает техническим или другим нормам. Советы специалистов говорят, что этапы работ принимать сложнее, чем общий результат. Ведь если в какой-то момент вы дадите «зеленый свет» на дальнейшие действия, то все строительство далее может пойти неправильно, и именно заказчик будет отвечать за выход из строя здания и гибель людей.
Образец заполнения акта о приеме оборудования ОС-14
Стандартная форма акта ОС-14 содержит следующие данные:
- реквизиты получателя;
- основание для заполнения бланка (договор, приказ или распоряжение);
- номер, место и дату составления акта;
- данные об организациях поставщика, изготовителя;
- сведения об оборудовании в виде таблицы, где указаны заводские номера, тип и марка, дата поступления на склад, количество единиц и стоимость;
- заключение комиссии, принимавшей поступившее оборудование;
- подписи членов комиссии, представителей монтажного предприятия и материально ответственного лица.
Если дефектов в процессе проверки оборудования комиссией не выявлено, то оно передаётся в монтаж, что оформляется соответствующим актом по форме ОС-15. В случае же обнаружения неисправностей и повреждений составляется акт ОС-16, бланк и образец заполнения которого можно скачать здесь.
Таким образом, акт ОС-14 по своей сути является предварительным и фиксирует первичный осмотр полученного на склад производственного оборудования.
Скачать образец документа
Акт о приеме оборудования форма ОС-14 бланк — скачать.
Акт о приемке оборудования образец заполнения ОС-14 — скачать.
Приложение 3 к Правилам приемки в эксплуатацию законченных строительством, усилением, реконструкцией объектов федерального железнодорожного транспорта
Специализированная внутриведомственная форма N ФСУ-16 Утверждена МПС России от 20.01.2000 N Ш-69у Согласована с Госкомстатом России от 12.01.2000 N АС-1-21/0059 ——— Код формы ¦0304807¦ ——— АКТ N ____ «__» _____________ 20__ года приемки оборудования после индивидуального испытания Организация __________________________________________________________________ Объект _______________________________________________________________________ Комиссия, назначенная ________________________________________________________ наименование организации-заказчика, ______________________________________________________________________________ назначивший комиссию приказом (решением, постановлением) N ________ от «__» ___________ 20__ года, УСТАНОВИЛА: 1. Генеральным подрядчиком ___________________________________________________ наименование организации и ее реквизиты предъявлено к приемке следующее законченное монтажом оборудование ____________ ______________________________________________________________________________ перечень оборудования и его краткая техническая характеристика ______________________________________________________________________________ (при необходимости приводится в приложении) смонтированное _______________________________________________________________ местоположение, сооружение, здание, цех входящего в состав ___________________________________________________________ наименование предприятия, его пускового комплекса 2.
Какую форму акта нужно применять?
Прежде всего, стоит напомнить, что поскольку указанные формы не являются теперь обязательными, их применение для конкретных объектов должно быть оговорено в договоре строительного подряда. Но какую из форм следует применять?
Госкомстат РФ в своем Постановлении №71-а от 30.10.1997г. утвердил два практически идентичных документа – КС-11 и КС-14, – которые используются для принятия полностью завершенного строительства.
Однако у данных документов есть существенные различия
, которые определяют их сферу и порядок применения:
- при оформлении акта КС-14 одной из сторон, которая участвует в приемке объекта, является приемочная комиссия. Эту комиссию формирует заказчик или . А вот при оформлении акта КС-11 участвуют только две стороны – подрядчик (исполнитель) и заказчик (инвестор);
- форма КС-14 служит не только для приемки объекта, но и для признания его основным средством и для его ввода в эксплуатацию. Акт КС-11 служит лишь подтверждением приемки объекта при его полной готовности и используется потом при оформлении документов на введение в эксплуатацию объекта и при его включении в состав ;
- КС-14 используется при приемке объектов, которые были возведены, в том числе и за счет средств льготного кредитования;
- с помощью КС-14 отражается информация о работе всех коммуникаций на объекте, о соответствии введенного в эксплуатацию объекта и проекту, и строительным и иным нормам. В акте КС-11 отражается соответствие готового объекта утвержденным проектным данным;
- если КС-11 свидетельствует о принятии объекта путем подписания акта исполнителем и заказчиком, то КС-14 служит подтверждением принятия объекта только после вынесения соответствующего решения приемочной комиссией. Это решение выносится в самом акте КС-14, который подписывается только комиссией.
Акт КС-14 составляется тогда, когда действующим законодательством (ст.753, ГК РФ) прием объекта возможен только при наличии соответствующей комиссии, состоящей из представителей следующих надзорных органов:
- санитарно-эпидемиологического;
- экологического;
- пожарного;
- архитектурно-строительного;
- и иных заинтересованных структур.
Во всех остальных случаях используется форма КС 11.
Основные отличия унифицированных форм № КС-11 и КС-14
КС-11 и КС-14 чем отличаются друг от друга? Неопытному человеку с первого взгляда будет непонятно. Главным же отличием является порядок составления документа. И формы этих документов, конечно же, будут немного разниться. Подробнее остановимся на их основных отличиях.
Основные отличия по составлению
Основные отличия по содержанию
Основные отличия по форме
Основные отличия по составлению
В составлении акта КС-14 помимо представителей исполнителя и заказчика принимает участие приемочная комиссия. Состав приемочной комиссии утверждается инвестором или заказчиком. В то же время в оформляемом акте КС-11 обычно фигурируют лишь 2 стороны — исполнитель и заказчик (инвестор).
При составлении КС-14 указывается, как работают все коммуникации, соответствует ли вводимый в действие объект недвижимости не только проекту, но и строительным нормам. В акте КС-11 оценивается лишь соответствие готового объекта проектным данным: проверяется наличие и расположение перегородок/перекрытий, их размеры и прочее.
Основные отличия по содержанию
Акт КС-11 является своего рода приемо-сдаточным документом, подписываемым исполнителем и заказчиком подрядных работ при завершении строительства. А вот КС-14 является одним из основных документов при оформлении разрешения на выдачу компетентными органами решения о вводе объекта недвижимости в действие (подп. 4 п. 3 ст. 55 Градостроительного кодекса России).
Оба акта – и КС-11, и КС-14 – являются основанием для принятия объекта к учету и отражения задолженности перед исполнителем (на их основании делается проводка Дт 08 Кт 60). При этом КС-11 подтверждает факт окончательной приемки заказчиком выполненных подрядных работ по договору. КС 14, кроме вышеуказанного, еще и засвидетельствует факт ввода объекта в эксплуатацию. На его основании составляется форма ОС-1а и делается проводка Дт 01 Кт 08.
О составлении акта ОС-1а читайте в материале «Унифицированная форма № ОС-1а — бланк и образец».
Для целей отражения подрядных работ в бухучете достаточно будет оформления формы КС-11. В то же время, если предполагается участие приемочной комиссии, например при представительстве в ней госорганов или органов муниципалитета (если сдается государственный объект недвижимости), без составления акта КС-14 уже не обойтись.
О правилах оформления актов, связанных со строительством, подробнее читайте в статье «Акт приемки законченного строительством объекта (бланк)».
Основные отличия по форме
Основное отличие бланков КС-11 и КС-14 по форме связано с тем, что КС-11 составляют заказчик и исполнитель, а КС-14 — исполнитель и приемочная комиссия. По итогам осмотра объекта недвижимости в соответствующих разделах акта КС-14 отражается решение комиссии о соответствии объекта проекту и установленным санитарным и строительным нормам.
КС-11 и КС-14 — чем отличаются указанные документы? Таким вопросом задаются те, кто вынужден их составлять. В нашей статье мы постараемся найти ответ на этот вопрос и рассмотрим основные отличия указанных актов.
КС-11 и КС-14: отличия по содержанию
Форма КС-11 составляется при приемке объекта и проверке выполнения всего объема работ, предусмотренного контрактом и прочей документацией. Поэтому эта форма в большей степени считается актом приема-передачи.
КС-14 предусматривает не только приемку работ, но и их проверку на соответствие нормам строительства, установленным соответствующими правовыми актами в данной сфере. Указанный акт используется при принятии решения о вводе завершенного (построенного) объекта в эксплуатацию.
ВАЖНО! КС-11 составляется исполнителем и заказчиком. Для составления КС-14 при приемке работ и изучении их соответствия различным нормативам необходима специально созданная инвестором проекта приемочная комиссия
КС-11 и КС-14: отличия по отражению в учете
Следует отметить, что рассматриваемые формы являются документами, на основании которых происходит расчет с исполнителем работ. После их составления в бухгалтерском учете делается запись — Дт 08 Кт 60.
КС-14, помимо этого, выступает основанием для ввода объекта в действие, поэтому при ее составлении оформляется акт ввода в эксплуатацию и, соответственно, составляется еще одна проводка — Дт 01 Кт 08.
Как оформляется форма КС-14
В заголовочной части документа содержится информация, касающаяся следующих аспектов.
- Указывается дата и номер, присваиваемый акту приемки завершенного строительства, предъявляемого комиссии по приемке;
- Далее следует обозначить организацию-подрядчика и ее реквизитные особенности на основании положений учредительных документов, не забыв вписать в соответствующие графы коды ОКУД и ОКПО;
- Затем фиксируется адрес объекта, намеченного к приемке указанной комиссией;
- Приводятся данные о предприятии, инициировавшем создание комиссии, которой осуществляется приемка;
- Реквизиты распорядительного документа (приказа) посредством которого утверждена указанная комиссия.

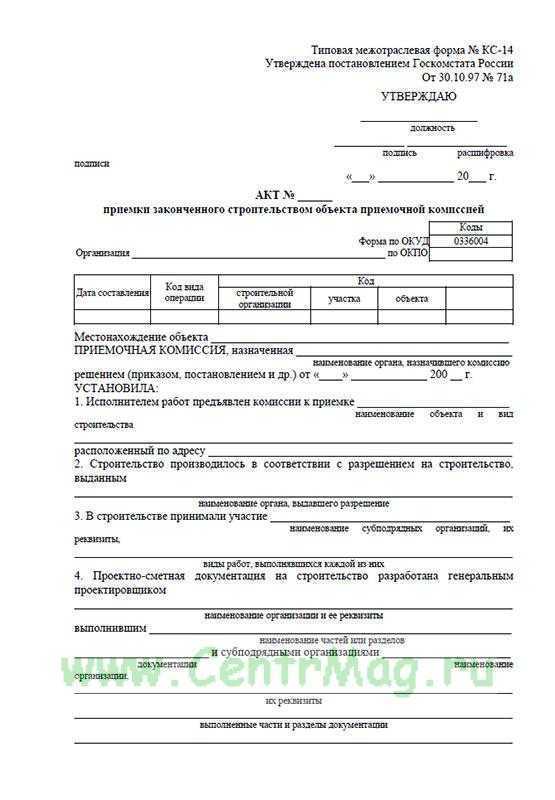

Заполнение первой страницы формы КС-14
Семь первых полей акта заполняются так:
Номер пункта | Пояснения по заполнению |

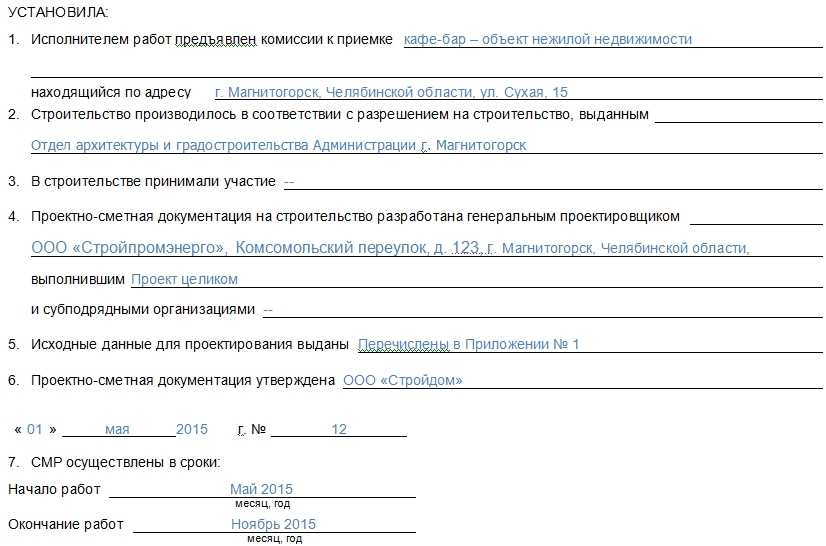

1 | Информация, касающаяся полного названия объекта, на котором осуществлял строительные мероприятия подрядный субъект, с обозначением подробного адреса расположения. |
2 | Сведения о государственной структуре, которой выдана разрешительная документация на осуществление работ, связанных со строительством. |
3 | Перечень сведений, касающихся компаний-субподрядчиков, непосредственно принимавших участие в процессе строительства конкретного сооружения. В случае отсутствия таковых, соответствующая строка заполнению не подлежит. |
4 | Сведения о названии и регистрационных данных касаемо генерального проектировщика, усилиями которого был разработан комплект проектно-сметной документации на перечень работ по строительству в отношении завершенного сооружения, намеченного к сдаче комиссии. В случае принятия участия в подготовке проекта строительства другими структурами, сведения о них также находят свое отражение в положении данного пункта. При отсутствии последних следует внести отметку о том, что весь пакет проектной документации был изготовлен указанной немногим ранее организацией. |
5 | Документ (реквизитные данные), который послужил основанием для выдачи исходных данных на проектирование. |
6 | Реквизитные данные об организации, которой были утверждены проектно-сметные документы. В роли такового субъекта обычно выступает заказчик строительных работ, реже – инвестиционная компания или прочая заинтересованная фирма. |
7 | Временной период, в течение которого осуществлялся комплекс строительных и монтажных работ (фиксируются конкретные даты начала и завершения процесса стройки с указание месяца и года). |

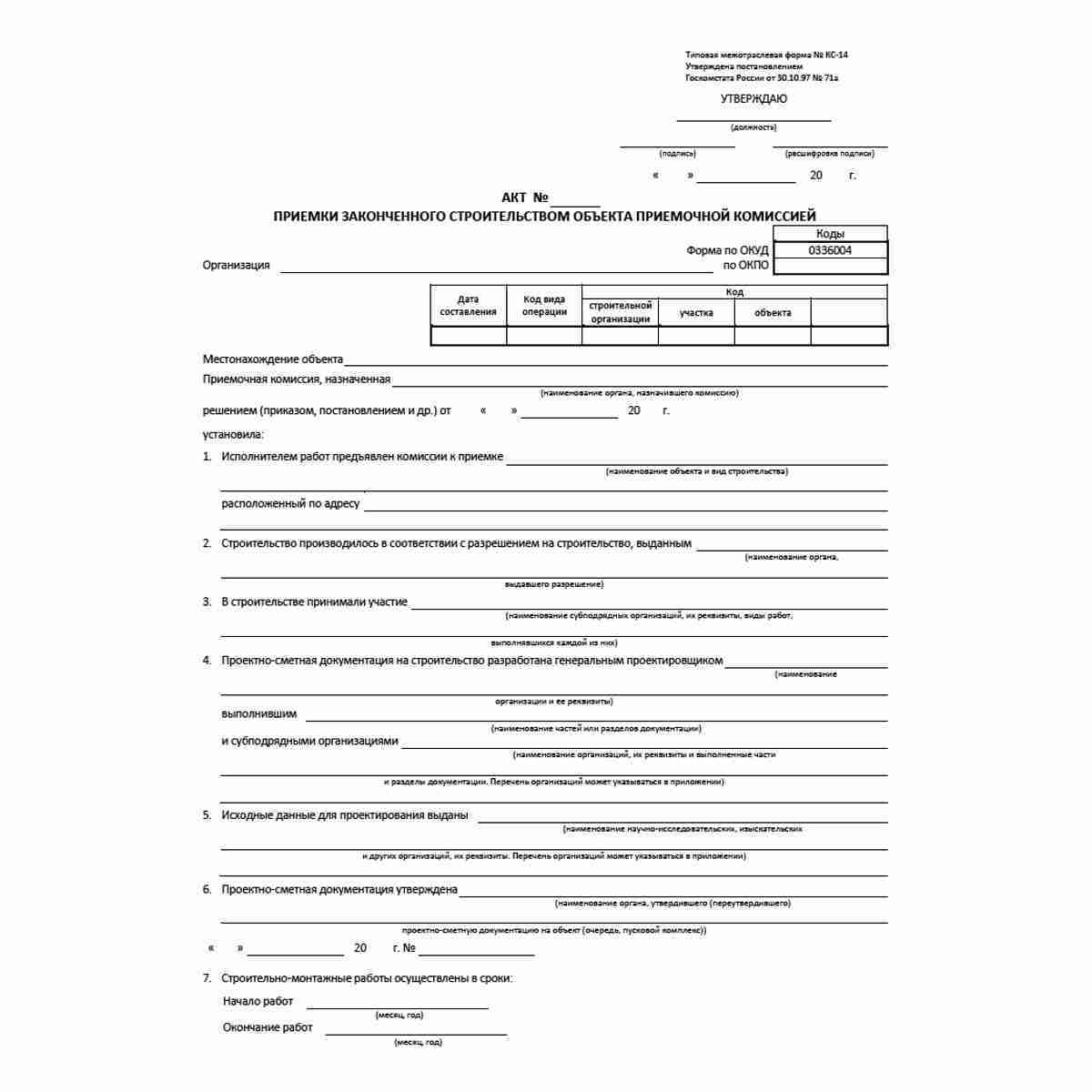

Заполнение второй страницы акта КС-14
На данной странице располагается только восьмой пункт, который достаточно объемный для того, чтобы занять целую страницу документа. Отличительным моментом восьмой графы является дифференциация сведений посредством двух таблиц, касающихся предъявляемых объектов в плане их назначения:
- Вариант А – заполняется для объектов строительства, не принадлежащих к категории жилого фонда;
- Вариант Б – заполняется для объектов, подразумевающих жилой фонд.
Каждый из подразделов имеет табличную часть. В таблице варианта А шесть граф, заполнение которых проводится в следующем порядке:
- вписывается параметр основного критерия, касающегося построенного объекта в плане мощности, удельной пропускающей возможности, количественного выражения рабочих позиций, производительности и пр.;
- следующий столбец обозначает измерительную единицу указанного пунктом выше параметра;
- с третьего по шестой столбец содержит данные относительно ранее заявленного количественного показателя одного из выбранных параметров на основании сведений проектной документации и фактически установившихся.
В таблице варианта Б четыре графы, заполняемые следующим образом:
- наименование показателя, характеризующего жилой дом;
- величину ее измерения;
- данные согласно проектному решению;
- фактические параметры.
Сведения раздела затрагивают:
- данные общей площади в плане застройки;
- аналогичные показатели относительной жилой площади;
- количество этажей;
- информация о численном параметре квартир в части их типоразмера (однокомнатных, с указанием площади (общей и жилой), а также прочих типоразмеров с аналогичными параметрами).

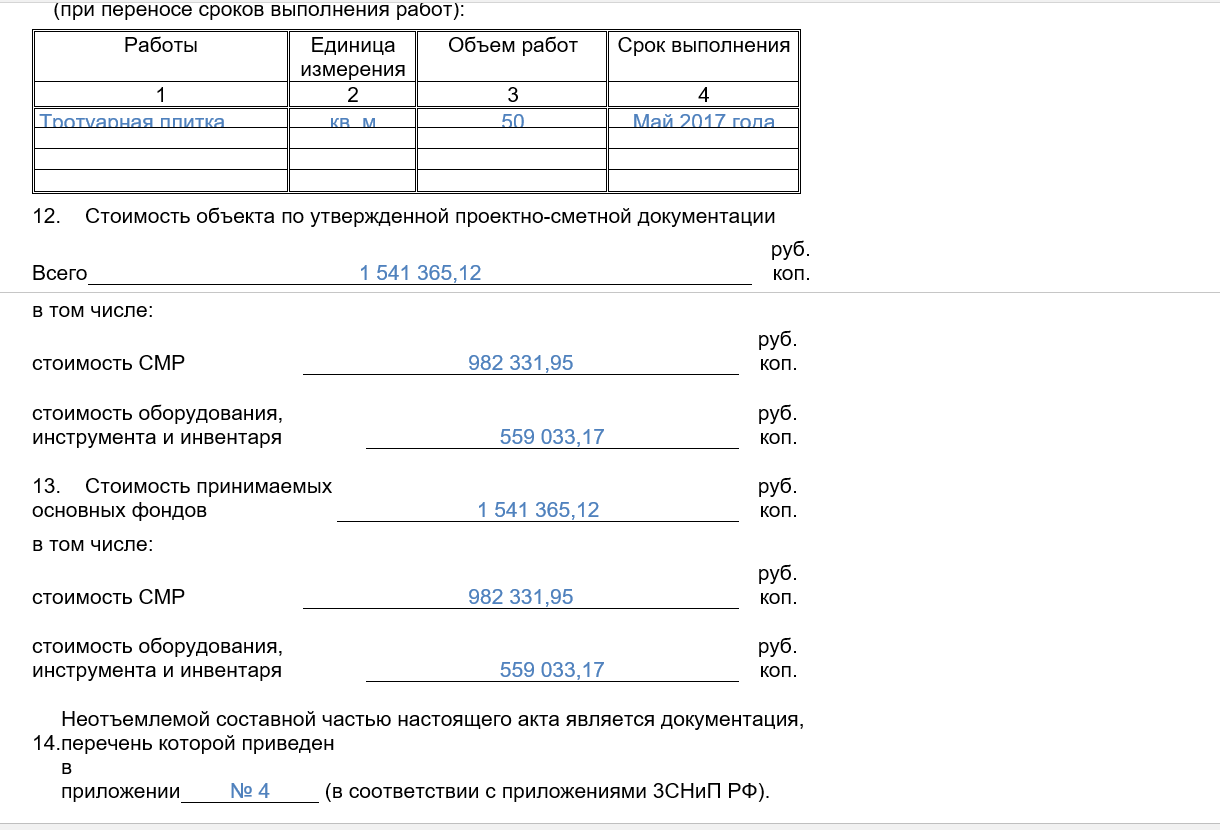

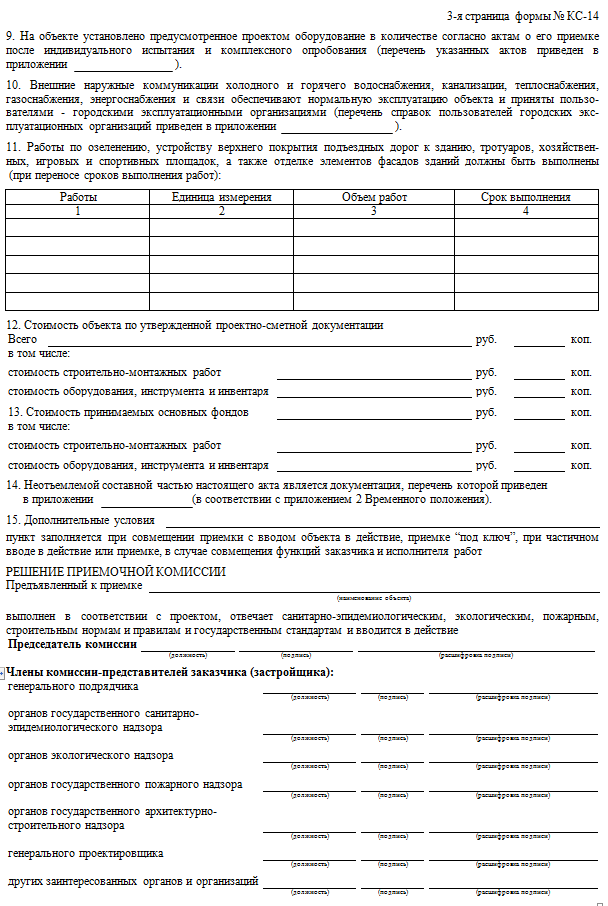

Заполнение третьей страницы формы КС-14
Последняя страница бланка акта содержит оставшиеся графы с 9 по 15, а также приводятся подписи ответственных лиц, занятых в процессе сдачи-приемки строительного объекта.
Как оформляется документ
Акт ввода объекта в эксплуатацию (форма КС-14) составляется заказчиком и членами приемочной комиссии на основе результатов проведенных обследований, проверок, контрольных испытаний и измерений, документов исполнителя работ, подтверждающих соответствие принимаемого объекта утвержденному проекту, нормам, правилам и стандартам, а также заключений органов надзора.
В акте, в частности, указывается следующая информация:
-
наименование объекта и вид строительства;
-
адрес нахождения объекта строительства;
-
сведения о выданном разрешении на строительство;
-
информация о сторонах, принимавших участие в строительстве, и видах выполненных ими работ;
-
даты начала и окончания работ;
-
показатели предъявленного к приемке объекта строительства (мощность, производительность, этажность и т. д.);
-
стоимость объекта.
https://www.youtube.com/watch?v=etlsxRcD-kc?si=mjK5oOYl8lTVk71V
Акт ввода объекта в эксплуатацию (образец приведем ниже) составляется в необходимом количестве экземпляров и подписывается представителями исполнителя работ (генерального подрядчика) и заказчика или другим лицом, на это уполномоченным инвестором, а также членами приемочной комиссии, состав которой определяется инвестором или заказчиком.
Обидно, когда на финальном этапе совершаются ошибки. И чтобы такого не произошло, хорошо изучите, как работать с актом КС-14. И как только справитесь с этим легким заданием, переходите к другим статьям на нашем сайте.
Правовая основа ввода в эксплуатацию объектов строительства
Забегая наперед, оговоримся, что ввод в эксплуатацию объектов строительства регулируется Градостроительным кодексом Российской Федерации от 29 декабря 2004 года. К этому документу мы еще вернемся. Но для начала разберемся, каков порядок ввода в эксплуатацию объектов строительства.
Образец акта ввода в эксплуатацию
Акт ввода в эксплуатацию – важнейший документ, подтверждающий факт окончания работ. Без него строительство считается незавершенным, а использование помещений по назначению юридически запрещена и фактически не возможно.
На заметку! По завершении процесса возведения любого объекта строительства, Генподрядчику или Подрядчику необходимо в обязательном порядке подготовиться к приемке в соответствии – с учетом всех требований контролирующих ведомств и структур. Сдача объекта строительства начинается только после того, как исполнитель соберет все необходимые документы.
Новый Градостроительный кодекс РФ, действующий на сегодняшний день, в корне изменил прежний порядок сдачи и ввода в эксплуатацию объектов строительства.
Основным документом, регулирующим любые этапы строительных работ, включая приемку готовых объектов, является Градостроительный кодекс Российской Федерации от 29 декабря 2004 года (Федеральный закон № 190-ФЗ). Все предыдущие версии и приказы, существовавшие с советских времен, уже не действительны.
Именно 190-ФЗ дает конкретные ответы на многие вопросы строительной индустрии. В том числе, достаточно четко определяет, что значит ввод в эксплуатацию объектов строительства.
Приемка в эксплуатацию законченных строительством объектов на сегодняшний день регламентируется:
- статьей 55 Градостроительного кодекса РФ;
- положением об осуществлении ГСН в РФ, утвержденным, постановлением Правительства РФ от 01.02.06г. №54.
Градостроительный кодекс РФ
Из 55 статьи Градостроительного кодекса РФ следует, что орган, выдавший разрешение на строительство, выдаёт также разрешение и на ввод объекта в эксплуатацию. При этом в указанной статье устанавливается, что застройщик обращается в орган, выдавший разрешение на строительство, с заявлением и в обязательном порядке прикладывает пакет необходимых документов.
На заметку! Перечень документов для сдачи в эксплуатацию строго ограничен. Принимающая сторона не имеет право требовать никаких дополнительных или уточняющих справок/актов/заключений и т.д.
Срок рассмотрения пакета документов ограничен десятью сутками. То есть, в течение 10 дней должно быть оформлено и в надлежащем виде выдано застройщику разрешение на ввод в эксплуатацию объектов строительства. Либо дан аргументированный отказ с четким указанием причин с детальным разъяснением.
Важные моменты и виды объектов строительства
- Объекты производственного назначения (производства, заводы, здания технические, в том числе используемые в оборонительных целях).
- Объекты непроизвольного назначения (строения жилищного фонда, социально-культурные и коммунальные здания).
- Линейные сооружения (дороги, трубопроводы).
При сооружении таких объектов нужны формы КС-11 и 14. Проектная документация по таким зданиям может быть создана и подготовлена только ИП, юридическими лицами и компаниями, которые имеют специальные разрешения на проведение и свидетельствование таких работ. Разрешающие документы выдаются органом СРО.
