Неустойка (штрафы, пени) по контрактам по 44-фз

Расчет пени по 44-фз - онлайн калькулятор

Взыскание пени по 44-ФЗ

        В нашей стране очень действенным является такая мера наказания как пени по 44 – ФЗ. Действительно, при заключении контракта обе стороны были уверены в своих силах в том, что они обязуется исполнить. На деле не всегда получается так как мы хотим, поэтому наказание в виде взыскания пени и иных процентов и штрафов является самой распространенной судебной практикой. Случается, также, что стороны приходят в мировому соглашению прямо в зале судебного заседания, но сам факт обращения в судебные инстанции уже на всегда расторгает отношения между сторонами.

        Сторона освобождается от уплаты неустойки (штрафа, пени), если сможет доказать, что неисполнение контракта или несвоевременность тех или иных действий была по причинам, не зависящим от организации. Будь теми причинами какие-то природные катастрофы или же наоборот, причина таится в действиях самого заказчика. В любом случае, стороне придется попотеть чтобы доказать отсутствие своей вины. В процедуру доказывания входит сбор необходимых бумаг, допрос свидетелей и сотрудников сторон контракта. Лучше всего поручить данное действие адвокату, который уже не раз сталкивался с подобными процедурами в суде.

Примеры расчёта пени по 223-ФЗ

Возможны несколько вариантов расчёта. Чаще всего за основу берётся ключевая ставка Центрального Банка РФ, а размер пени рассчитывается по формуле:

Пеня = ЦД × (1/300 × КС) × количество дней просрочки,

где ЦД — цена договора, а КС — ключевая ставка ЦБ РФ.

Так, если цена договора составляет 25 700 300 рублей, а стоимость фактически исполненных обязательств — 14 520 400 рублей, то при просрочке в 25 дней и актуальном значении ключевой ставки ЦБ РФ (5.0%) размер неустойки по вышеуказанной формуле будет равен
(25 700 300 — 14 520 400) × (1/300 × 0,05) × 25 = 107 024,08. Таким образом, подрядчик должен будет выплатить 107 024,08 рублей.

Неустойка может рассчитываться и как фиксированная величина, умноженная на количество дней просрочки. То есть расчёт производится по формуле:

Пеня = Количество дней просрочки × Фиксированная сумма за каждый день просрочки

В том случае если подрядчик просрочил поставку товаров или выполнение работ на 5 дней, то при фиксированной величине неустойки 1500 рублей за каждый день общий размер взыскания составит 7500 рублей (5 × 1500).

Основой для расчёта пени может выступать годовая процентная ставка, прописанная в договоре. В этом случае расчёт производится по формуле:

Пеня = (Расчётная сумма × Количество дней просрочки × Y) ÷ (Количество дней в году × 100),

где Y — годовая процентная ставка.

Если расчёт осуществляется на основании процентной ставки за день, применяется формула следующего вида:

Пеня = (Расчётная сумма × Количество дней просрочки × D) ÷ 100,

где D — процентная ставка за день.

Напомним, что условия расчёта неустойки обязательно должны быть прописаны в договоре, для подписания которого вам потребуется квалифицированная электронная подпись.

Как рассчитать пени по 44-ФЗ

Нормативная база:

  • ст. , , , , , Гражданского Кодекса Российской Федерации.
  • ст. 34 Федерального закона от 5 апреля 2013 года № 44-ФЗ.

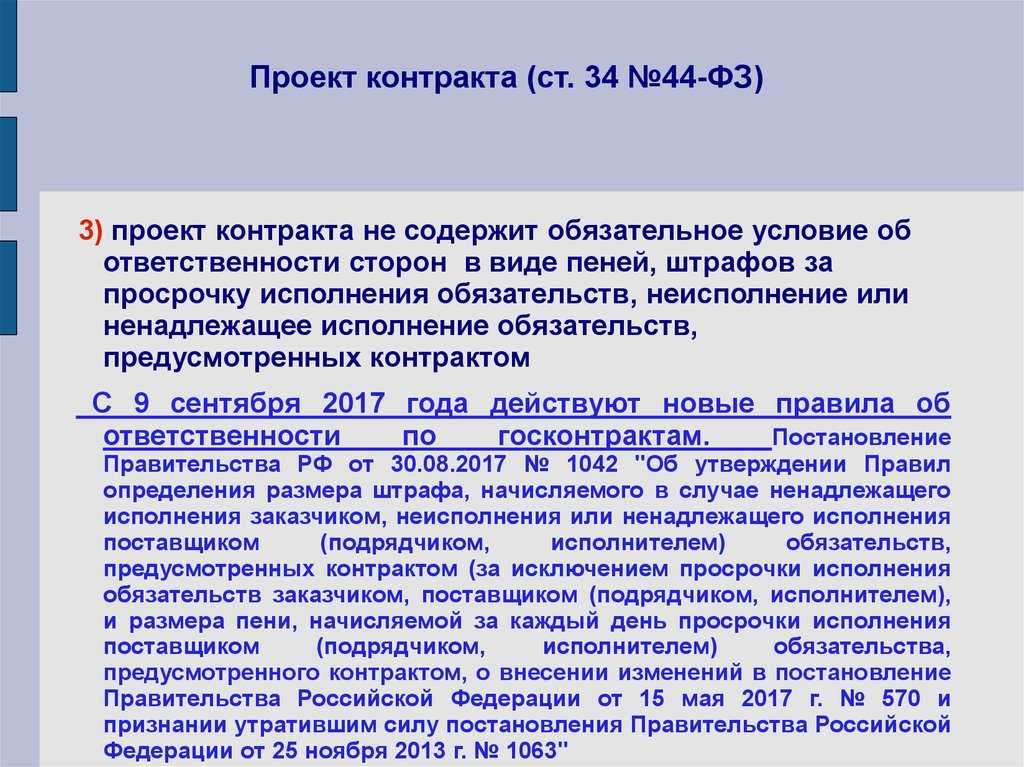

  • Постановление Правительства РФ от 30 августа 2017 года № 1042.

Контрактная система предполагает два вида неустоек, которые коренным образом отличаются друг от друга:

  • пени — начисляются в случае неисполнения в срок тех или иных обязательств;
  • штрафы — налагаются за ненадлежащее исполнение (исключение — просрочка), неисполнение обязательств, прописанных в контракте.

Если подрядчик (исполнитель, поставщик) должен был выполнить строительные работы сегодня, а по факту выполнил их неделю спустя, наказанием будут пени. Штраф же налагается в том случае, если товар от поставщика, например, оказался просроченным.

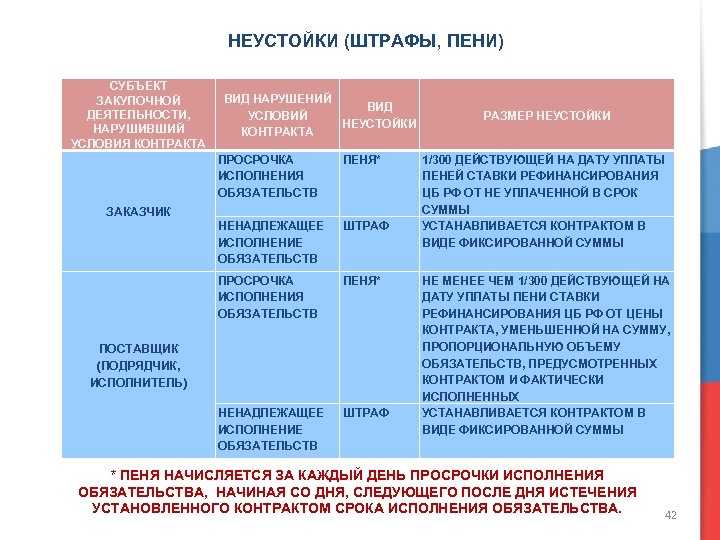

Начисление штрафов и пени осуществляется по правилам, которые установлены Постановлением Правительства РФ № 1042 и действуют с 9 сентября 2017 года.

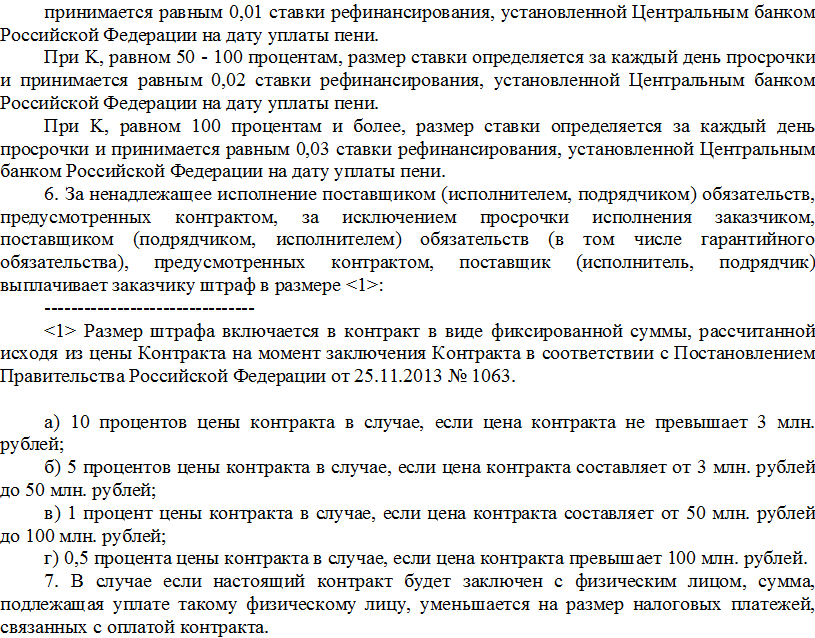

Пеня устанавливается в размере 1/300 от ключевой ставки ЦБ РФ от неуплаченной в срок суммы, которая действует на дату уплаты неустойки.

Для расчёта специальный калькулятор не потребуется. Чтобы рассчитать пени по 44-ФЗ, используйте формулу:

Пеня = ЦК × (1/300 × КС) × количество дней просрочки,

где ЦК — цена контракта, а КС — размер ключевой ставки ЦБ РФ.

Если подрядчик (поставщик, исполнитель) выполнил обязательства частично, пеня уменьшается на сумму, соответствующую объёму выполненных обязательств. В своём письме от 7 ноября 2017 года № 24-03-08/73293 Минфин РФ также разъяснил, что при определении количества просроченных дней не следует учитывать время, которое потребовалось для приёмки товаров, выполненных работ, оказанной услуги, а также для оформления результатов приёмки, если в контракте для этого не прописаны соответствующие условия.

Общие сведения

Согласно ч. 6 ст. 34 ФЗ №44-ФЗ отправка требования (претензии) поставщику в ситуации просрочки им обязательств по поставке груза будет обязательным условием. Задача документа — выставить требование об уплате неустойки (пеней, штрафа) за несоблюдение сроков поставки, которые были прописаны в заключенном между организациями госконтракте.

Кроме того, за нарушение заказчиком сроков оплаты также положены штрафные санкции. Данная норма закреплена в п. 1 ст. 516 ГК РФ. Досудебное урегулирование такого спора обязательно согласно п. 5 ст. 4 АПК РФ. В этом случае поставщик обязан отправить заказчику претензию.

К сведению! Возможность предъявления требования об уплате пени установлена ст. 330 ГК РФ. Если причиной нарушения сроков или некачественного/неполного выполнения работ стали форс-мажорные обстоятельства, то у пострадавшей стороны не будет возможности взыскать неустойку (Постановление Президиума ВАС РФ №4051/97 от 21 октября 1997 года по делу № 224/8).

В 44-ФЗ не определен срок направления нарушителю претензии

Понятно, что отправить этот документ важно как можно скорее после выявления нарушения. В ведомственной документации в разных субъектах РФ обозначены сроки от 10 до 30 дней

Если контракт уже был исполнен и обнаружились какие-либо нарушения, то предъявить требование о штрафе можно в течение срока исковой давности.

О сроках ответа на требование в законе также ничего не сказано. Их обозначают в каждом контракте индивидуально или указывают в самом тексте претензии.

Кстати! Если в контракте не отмечено, какие именно дни имеются в виду, календарные или рабочие, то по умолчанию срок считают в календарных днях.

Рассчитать пеню по фз калькулятор

В случае отсутствия индексируемой видимой ссылки перед содержанием калькулятора размещение калькулятора на сайте будет расцениваться, как . Вы также можете приобрести автономную версию калькулятора с исходными кодами и разместить её на своём сайте без указания ссылки на Договор-Юрист.Ру и свободно её редактировать.

Таким образом, методики расчета пеней для поставщиков и заказчиков стали аналогичными. Пени, подлежащие к уплате поставщиком при несоблюдении им сроков поставки товаров или оказания услуг, определяются по следующей формуле: Сумма пеней = 1/300 * Размер ставки рефинансирования * Размер невыполненных обязательств * Количество дней просрочки Ставка рефинансирования постоянно меняется, поэтому уточнять ее значение необходимо непосредственно в день проведения расчетов.

Как рассчитывается неустойка по госконтракту?

Калькулятор расчета пени поможет вычислить в соответствии с ч. 7 ст.34 Федерального закона №44-ФЗ правильный размер неустойки (пени) по контракту.

Размер пени устанавливается в размере одной трехсотой действующей на дату уплаты пени ключевой ставки Центрального банка Российской Федерации от цены контракта, уменьшенной на сумму, пропорциональную объему обязательств, предусмотренных контрактом и фактически исполненных поставщиком (подрядчиком, исполнителем).

Наш онлайн калькулятор расчета пени самостоятельно отслеживает изменение ключевой ставки Центрального банка Российской Федерации.

Срок, в течение которого начисляется пеня, начинается со дня, следующего после дня истечения установленного контрактом срока исполнения обязательства, за каждый день просрочки исполнения поставщиком (подрядчиком, исполнителем) обязательства, предусмотренного контрактом, и заканчивается днем фактического исполнения обязательств (включается в срок просрочки)

Существуют исключения, ч. 7 ст.34 Федерального закона №44-ФЗ предусмотрено, что если законодательством Российской Федерации установлен иной порядок начисления пени, то применяется другой порядок.

Т.е. порядок начисления пени, предусмотренный ч.7 ст.34 Закона о контрактной системе является общим и применяется в случаях, когда другими законам не установлено специального порядка начисления пени. Например, в сфере энергоснабжения в соответствии с Постановлением Правительства РФ от 04.05.2012г. №442 существенным условием договора энергоснабжения или купли-продажи электрической энергии является также ответственность сторон, определяемая данным постановлением.

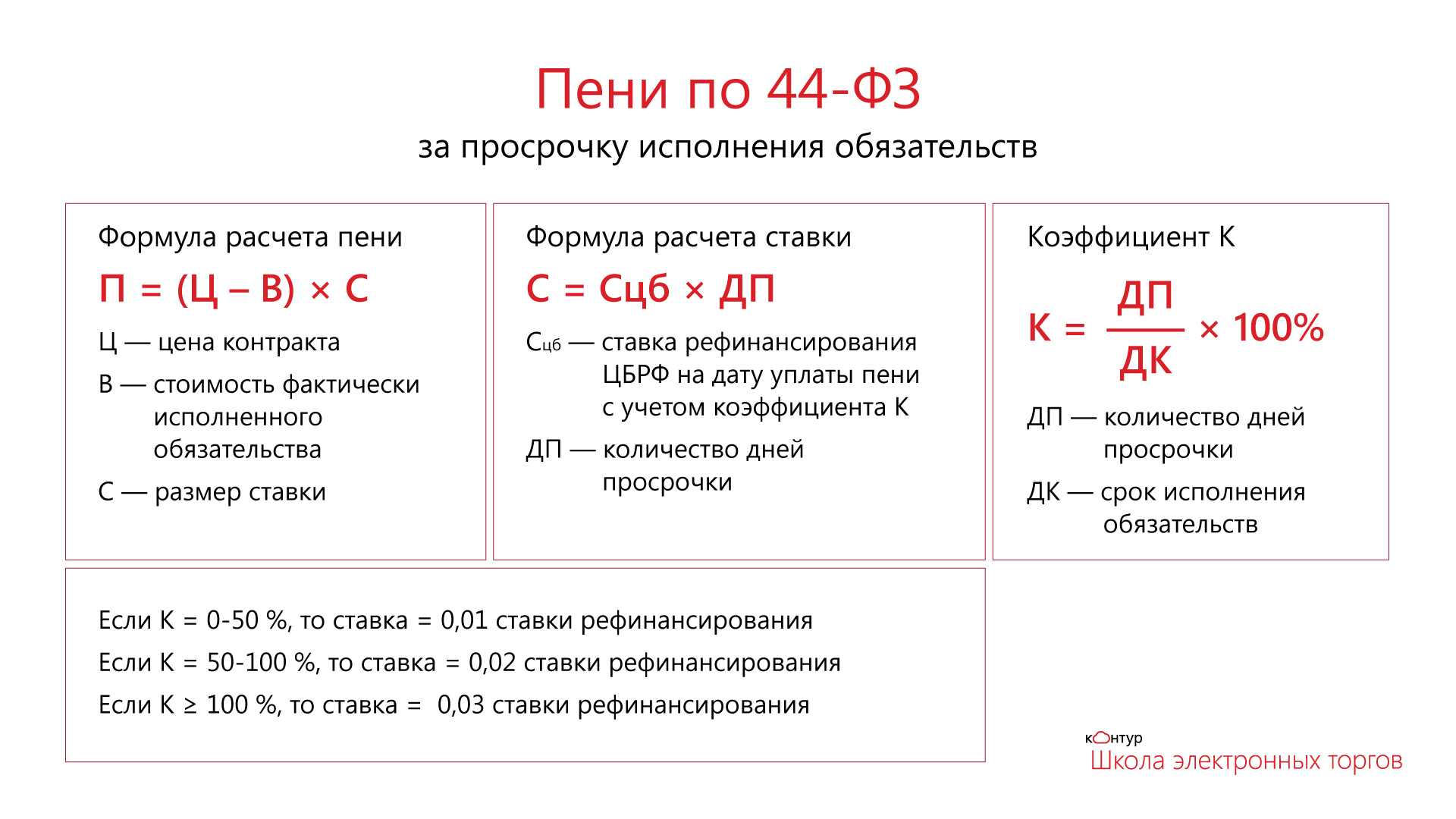

Формула расчета пени

Неважно, как вы планируете рассчитывать пени, онлайн-калькулятором или самостоятельно, мы рекомендуем прописать порядок их определения в договоре. Как правило, расчет пени по 44-ФЗ производится по следующей формуле:. (Цд – Сио) * (1 / 300 Кс) * Чд

(Цд – Сио) * (1 / 300 Кс) * Чд

где:

Цд – цена договора;

Сио – сумма исполненных обязательств (если присутствует);

Кс – ключевая ставка Центробанка на момент просрочки;

Чд – число дней просрочки.

Расчет пени по 223-ФЗ может осуществляться по этой же формуле, но зачастую договором устанавливают иной порядок определения неустойки. Как показывает практика, чаще всего их размер рассчитывают, отталкиваясь от процентной ставки от размера задолженности или в фиксированном размере за день. Также, пени могут определяться в зависимости от годовой ставки рефинансирования.

Если договором установлен свой процент за неисполнение обязательств, то расчет пеней можно произвести следующим образом:

Сз * С * Чп

Где:

Сз – сумма задолженности;

С – ставка, установленная соглашением;

Чп – число дней просрочки.

Если пени установлены в фиксированном размере за каждый день, то вам нужно ли перемножить это значение на количество дней просрочки.

Важно! Вы имеете право выбрать любой способ определения неустойки, но не забудьте его прописать в договоре.

Штрафы для поставщика за ненадлежащее исполнение обязательства, которое не имеет стоимостного выражения

За каждый факт неисполнения или ненадлежащего исполнения поставщиком (подрядчиком, исполнителем) обязательства, предусмотренного контрактом, которое не имеет стоимостного выражения, размер штрафа устанавливается (при наличии в контракте таких обязательств) в виде фиксированной суммы, определяемой в следующем порядке:

  • 1000 рублей, если цена контракта не превышает 3 млн. рублей;
  • 5000 рублей, если цена контракта составляет от 3 млн. рублей до 50 млн. рублей (включительно);
  • 10000 рублей, если цена контракта составляет от 50 млн. рублей до 100 млн. рублей (включительно);
  • 100000 рублей, если цена контракта превышает 100 млн. рублей.

Штраф устанавливается от цены контракта. В контракте должны быть выделены соответствующие обязательства, не имеющие стоимостного выражения, нарушение которых будет являться основанием для применения установленных штрафов. Это могут быть обязательства предоставить соответствующие товаросопроводительные документы, требования к доставке товара, требования о непревышении допустимого уровня брака и пр. При отсутствии в контракте соответствующих мер ответственности за нарушение обязательств, не имеющих стоимостного выражения (при их наличии), заказчика могут оштрафовать за утверждение документации с нарушением требований контрактного законодательства (см. решение Челябинского УФАС от 20.10.2017 по делу № 713-ж/2017).

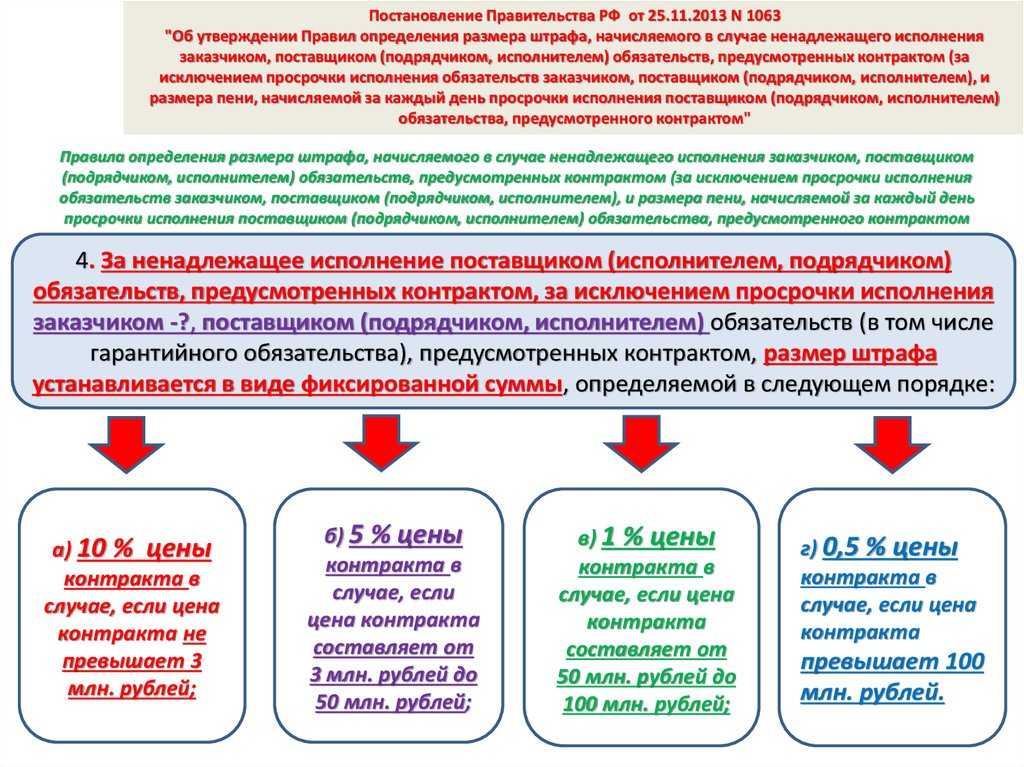

Постановлением Правительства РФ № 1042 установлены также специальные штрафы для участников закупки за невыполнение отдельных видов требований:

  • Штраф за ненадлежащее исполнение подрядчиком обязательств по выполнению видов и объемов работ по строительству, реконструкции объектов капитального строительства, которые подрядчик обязан выполнить самостоятельно без привлечения других лиц к исполнению своих обязательств по контракту устанавливается в размере 5% стоимости указанных работ.
  • Штраф для поставщика, взыскиваемый в случае если в соответствии с ч.6 ст. 30 контрактом предусмотрено условие о гражданско-правовой ответственности за неисполнение условия о привлечении к исполнению контракта субподрядчиков, соисполнителей из числа СМП (СОНКО) — устанавливается в размере 5% объема такого привлечения, установленного контрактом.

При описании условий о применении мер ответственности для сторон по контракту, необходимо, помимо прочего, установить условие о том, что общая сумма неустойки не может превышать цену контракта. Отсутствие такого условия расценивается контрольными органами как нарушение требований законодательства о контрактной системе (решение Челябинского УФАС от 03.11.2017 по делу № 257-ВП/2017).

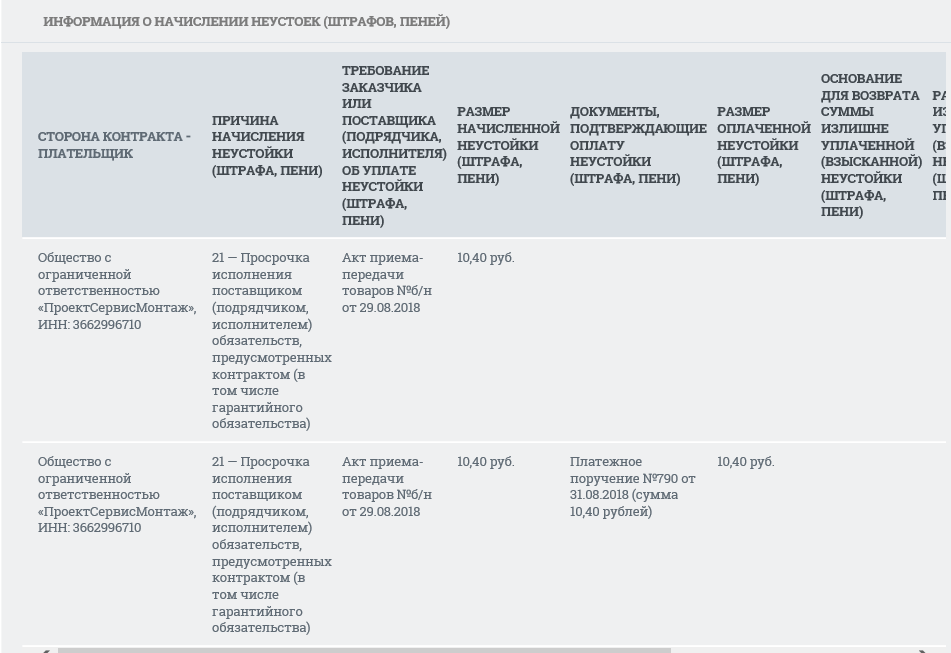

Рассмотренные выше меры ответственности для сторон по контракту требуют от заказчика тщательной проработки проекта контракта, анализа соответствующих условий привлечения к ответственности за неисполнение, ненадлежащее исполнение контрактных обязательств. Заказчику следует прописывать в контракте все особенности применения неустойки. Указание простой отсылки на применение законной неустойки свидетельствует о ненадлежащем исполнении заказчиками своей обязанности по соблюдению требований контрактного законодательства (решение Омского УФАС от 15.11.2017 № 03–10.1/295–2017).

Бесплатные вебинары по 44-ФЗ, 223-ФЗ

Участие в закупках. Изменения. Эксперты-практики в Школе электронных торгов
Посмотреть расписание

В завершении следует также отметить, что при заключении отдельных контрактов, имеющих специальное нормативное регулирование, заказчику следует руководствоваться соответствующими нормативными актами. Так, например, при заключении договора энергоснабжения устанавливается неустойка, определенная абз. 8 ч. 2 ст. 37 Федерального закона от 26.03.2003 № 35-ФЗ «Об электроэнергетике». Данная позиция изложена в том числе в Обзоре судебной практики, утвержденном Президиумом Верховного Суда Российской Федерации 19.10.2016. Аналогично, при заключении договора на оказание услуг по ОСАГО неустойка устанавливается в соответствии с п. 21 ст.12 Федерального закона от 25.04.2002 № 40-ФЗ «Об обязательном страховании гражданской ответственности владельцев транспортных средств», а не в соответствии с Федеральным законом о контрактной системе и Постановление Правительства РФ № 1042.

Как правильно сформировать требование (претензию)

Унифицированной формы такого документа не существует. Требование формируют в свободной форме, указывая всю необходимую информацию.

Итак, что должно быть в документе:

  1. Наименование и адрес получателя претензии.
  2. Наименование и адрес отправителя претензии.
  3. Исходящий номер (под ним регистрируют исходящую корреспонденцию в организациях).
  4. Дату составления претензии.
  5. Наименование документа.
  6. Реквизиты государственного контракта.
  7. Суть контракта: поставка товара, оказание услуги, выполнение работ и т.п.
  8. Основания для ведения претензионной работы (какие обязательства не были исполнены).
  9. Период, за который начислена неустойка, ее сумма.
  10. Приложения к претензии. Это обычно копии контракта, платежек, актов выполнения работ, оказания услуг, расчет суммы неустойки, штрафа или пеней.
  11. Подпись руководителя организации, отправляющей претензию, или его доверенного лица.

Претензию составляют в двух экземплярах. Это необходимо при передаче документа лично или курьером. Получатель должен поставить отметку о получении требования на экземпляре отправителя.

Отправить документ можно с курьером, почтой (заказным письмом с уведомлением о вручении), по электронной почте.

Пример расчета неустойки по 44-ФЗ заказчиком

Постановлением Правительства № 1042 от 30 августа 2017 года установлен порядок, в соответствии с которым заказчик должен рассчитывать и начислять неустойку по 44-ФЗ. Но прежде всего необходимо точно установить обстоятельства нарушений контракта:

  • Определить факт просрочки по договору и подсчитать число календарных дней. На основании этих данных и будет производиться расчет неустойки по 44-ФЗ.
  • Установить, имеются ли нарушения по другим условиям договора. Они могут оцениваться в денежном выражении либо не иметь такового.

По первому пункту формула расчета неустойки по 44-ФЗ следующая:

1/300 Ст * Ц * Д, где:

Ст – размер ключевой ставки ЦБ на дату уплаты пеней;

Ц – общая сумма договора или сумма обязательств, которые не выполнены в срок;

Д – число дней просрочки.

Рассмотрим пример. Полная стоимость контракта – 300 000 руб. По контракту допущена просрочка, расчет выполняется на 15 декабря 2019 г. Ключевая ставка на этот день равна 6,25 %.

Контрактом предусмотрено, что товар поставляется в 3 этапа. На первом этапе исполнитель привез всю продукцию к сроку, но заказчик не смог ее принять, потому что в партии были обнаружены товары, качество которых не удовлетворяло условиям контракта. В результате был составлен акт приемки, в соответствии с которым оформлена поставка товара на 30 000 руб. Завершить поставку по первому этапу подрядчик смог через 29 дней – именно этот период и признан просрочкой. База для расчета пени – вся сумма контракта, потому что его условия были выполнены с опозданием. Расчет неустойки по 44-ФЗ:

(1/300 * 6,25 %) * 300000 * 29 =1812,50 руб.

На следующем этапе исполнитель задержал поставку общей стоимостью 170 000 руб. на 10 дней. База для расчета неустойки – цена контракта минус стоимость продукции, доставленной ранее на первом этапе, то есть 270 000 руб. Формула расчета неустойки по 44-ФЗ будет такой:

(1/300 * 6,25%) * 270000 * 10 = 562,50 руб.

На заключительном этапе исполнитель поставил товар на 100 000 руб., опоздав при этом на 20 дней. Таким образом, пеня насчитывается на 100 000 руб. и на 20 дней:

(1/300 * 6,25%) * 100000 * 20 = 416,70 руб.

Расчет полной неустойки по 44-ФЗ в данном примере проводится простым сложением пени, начисленной на каждом этапе:

1812,50 + 562,50 + 416,70 = 2791,70 руб.

Если же подрядчик не только задержал поставку, но и не выполнил еще какие-либо условия договора, то по таким нарушениям применяется неустойка в виде штрафа. Суммы штрафов рассчитываются в виде процентов от невыполненных обязательств. Если же нарушения касаются условий, не имеющих стоимости, то устанавливается фиксированная сумма штрафа. Такой порядок прописан в Постановлении Правительства № 1042.

Для исполнителей, не являющихся субъектами малого предпринимательства, предусмотрены следующие штрафы (в процентах от цены сделки) в случае нарушения ими стоимостных обязательств:

  • 10 %, если контракт заключен на сумму не более 3 млн рублей;
  • 5 %, если контракт заключен на сумму от 3 до 50 млн рублей;
  • 1 %, если контракт заключен на сумму от 50 до 100 млн рублей;
  • 0,5 %, если контракт заключен на сумму от 100 до 500 млн рублей;
  • 0,4 %, если контракт заключен на сумму от 500 млн до 1 млрд рублей;
  • 0,3 %, если контракт заключен на сумму от 1 до 2 млрд рублей;
  • 0,25 %, если контракт заключен на сумму от 2 до 5 млрд рублей;
  • 0,2 %, если контракт заключен на сумму от 5 до 10 млрд рублей;
  • 0,1 %, если контракт заключен на сумму более 10 млрд рублей.

Если контракт подписан с субъектом малого предпринимательства и это подтверждено документально, то в случае нарушения им обязательств сумма штрафа рассчитывается по другому принципу. Неустойка принимается равной 1 % от суммы контракта либо отдельного этапа, но она должна укладываться в промежуток от 1 000 до 5 000 руб.

В 2019 году были приняты поправки, касающиеся расчета неустойки по 44-ФЗ в тех случаях, когда контракт заключен на сумму больше или меньше НМЦК. Подробнее об этом речь пойдет дальше.

Если исполнитель нарушил какие-либо нестоимостные обязательства, то неустойка в виде штрафа устанавливается как конкретная сумма, зависящая от цены контракта. Это правило действует для любых контрагентов – относящихся и к крупному бизнесу, и к малому предпринимательству. Закон устанавливает следующие значения штрафов:

  • 1 000 рублей при цене контракта до 3 млн рублей;
  • 5 000 рублей при цене контракта от 3 до 50 млн рублей;
  • 10 000 рублей при цене контракта от 50 до 100 млн рублей;
  • 100 000 рублей при цене контракта более 100 млн рублей.

Принцип начисления

Поставщики и заказчики, выступающие в роли сторон по государственному договору, обязываются осуществлять подсчет финансовых санкций в случае нарушения условий контракта. Все пени всегда прописываются в контракте, они должны указываться четко и однозначно для того, чтобы нарушитель не смог уклониться от наказания. Многие физические лица не различают между собой пени и штрафы.

  • штрафы используются при ненадлежащем выполнении условий договора;
  • пени положены за просрочку исполнения условий контракта.

На практике, если поставщик должен предоставить продукцию в определенный день, но не придержался сроков, то в этом случае применяется пеня. Если он поставил некачественный товар или просроченный ассортимент, то начисляется штраф.

Размер неустойки является фиксированной величиной, которая выглядит как процент от суммы долга. Чем меньше размер пени, тем больше цена контракта. Для договора не больше 3 млн. рублей штраф составляет 10%, а для суммы свыше 10 млрд. рублей пени – 0,1%.

Почему необходимо вести претензионную работу?

В соответствии с ч.6 ст.34 Федерального закона №44-ФЗ направить требование об уплате неустойки (пени, штрафа) поставщику (подрядчику, исполнителю) является обязанностью заказчика в случае нарушения обязательств, предусмотренных контрактом, поставщиком (подрядчиком, исполнителем).

Таким образом, при любом нарушении обязательств поставщика (подрядчика, исполнителя) по контракту, заключенному в рамках Закона о контрактной системе, заказчик обязан направить поставщику (подрядчику, исполнителю) претензию с требованием об устранении нарушений.

А в соответствии с ч.5 ст.34 Федерального закона №44-ФЗ направить требование об уплате неустойки (пени, штрафа) заказчику является правом поставщика (подрядчика, исполнителя) в случае нарушения обязательств по контракту заказчиком.

Но в соответствии со ст.4 АПК РФ при невыполнении обязанности по досудебному урегулированию спора (направление претензии и ответ на претензию в срок) лицо теряет право на судебную защиту своих интересов.

В том числе, для заказчика по госконтракту предусмотрена ответственность за бездействие, предусмотренная ч.7 ст.7.32 КоАП РФ.

Как рассчитать поставщику?

В ходе исполнения контракта заказчик также может нарушать свои обязанности. При исчислении пеней в отношении заказчика, поставщик должен руководствоваться ч.9 Правил, о которых говорится в Постановлении №1042. Для заказчика предусмотрены фиксированные штрафы за некачественное исполнение обязательств (кроме просрочки).

Цена контракта (руб.) Фиксированный штраф (руб.)
Менее 3 млн. 1000
3-50 млн. 5000
50-100 млн. 10000
Более 100 млн. 100000

Если заказчик просрочил срок оплаты за работу поставщику, то на него налагается штраф в виде процентов на сумму долга согласно ст.395 ГК РФ.

В этом случае используется та же формула, что и для расчета неустойки для исполнителя:

1/300 Ст * Ц * Д

Например: Стоимость контракта – 300 тыс. руб. Исполнитель относится к СМП, а значит, заказчик должен оплатить работу в 15-дневный срок после итоговой приемки. А заказчик произвел оплату только через 30 дней (по общим основаниям), т.е. опоздал на 15 дней. Рассчитываем по формуле:

(1/300 * 6,25%) * 300 000 * 15 = 937,50 руб.

Материальная ответственность

Ответственность в рамках исполнения государственных заказов по 44-ФЗ наступает и для организаторов торгов, и для их участников вне зависимости от формы проведения закупочной процедуры.

Различают два вида материальной ответственности, предусмотренные законодательством:

  1. Штрафы имеют фиксированную сумму установленную законодательством и назначаются за конкретные виды правонарушений во время исполнения контракта.
  2. Пеня начисляется исключительно по факту просрочки исполняемых контрактных обязательств и составляет 1/300 от ключевой ставки Центрального Банка РФ. Для расчета данной неустойки удобнее всего использовать специальный калькулятор.

Что касается штрафов, то есть несколько категорий с соответствующими суммами:

  • неисполнение обязательств по госконтракту предусматривает штрафы от 0,1 до 10 процентов в зависимости от суммы его стоимости;
  • неисполнение обязательств по госконтракту заключаемому в «минус», если его сумма не превышает НМЦК, предусматривает от 1 до 10 процентов в зависимости от суммы НМЦК;
  • если сумма превышает НМЦК, то те же самые проценты рассчитываются от цены контракта (ЦК);
  • для участников СМП и СОНКО предусмотрен штраф в размере 1 процента, но не менее 1000 и не более 5000 рублей;
  • при выполнении строительно-монтажных и реконструкционных работ и ненадлежащем исполнении контрактных обязательств предусмотрен штраф в 5 процентов от их стоимости;
  • в случае если контракт не имеет стоимостного выражения, предусмотрен штраф от 1000 до 100000 рублей в зависимости от его цены;
  • если не были привлечены субъекты СНП и СОНКО в требуемом законодательством объеме, предусмотрен штраф в размере 5 процентов от стоимости такового объема привлечения.

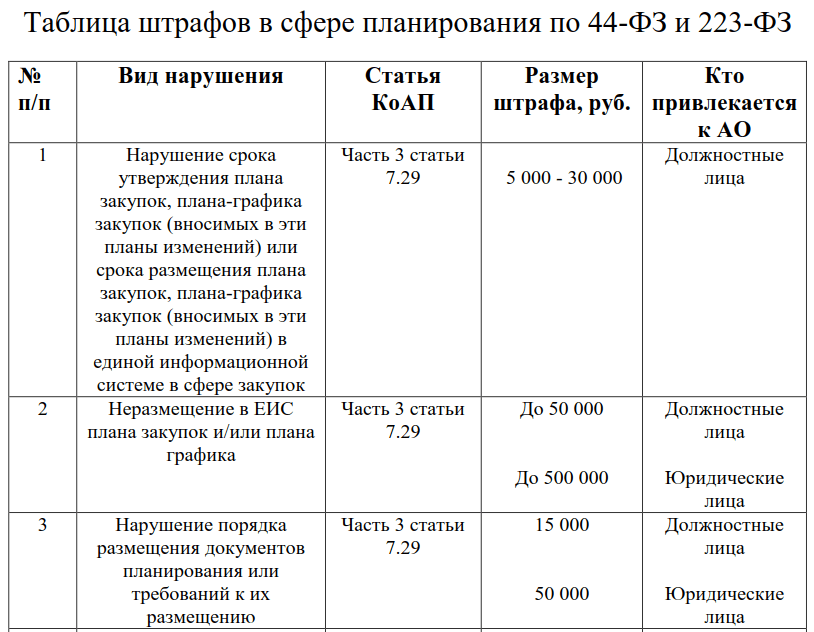

Таблица штрафов за нарушение порядка закупок

Статьей 7.32.3 КоАП РФ установлена административная ответственность за нарушение порядка проведения закупок. Оштрафовать могут, как саму компанию, так и сотрудника (должностное лицо), допустившее нарушение.

Нарушение

Размер штрафа, «от»-«до», в тыс. руб.

Для должностных лиц

Для компании

Непроведение нового электронного аукциона

10-30

100-300

Внесение оплаты по договору позже установленного срока

30-50

50-100

Проведение закупок по ФЗ-223 вместо тендера по ФЗ-44

20-30

50-100

Неразмещение информации о закупках в единой информационной системе

10-50

100-300

Отметим, данный перечень штрафов не является исчерпывающим, а должностное лицо, допустившее нарушение, дополнительно могут привлечь к дисциплинарной ответственности в соответствии с ТК РФ.

Расчет пени 44-ФЗ для заказчиков

В новом постановлении отсутствуют условия определения пени, которые подлежат оплате заказчиком после нарушения срока договора. Поэтому сейчас действенны нормы прошлой статьи 34 44-ФЗ. Пени за просрочку исполнения контракта добавляется ежедневно до тех пор, пока кредитор не заплатит проценты. Ставка рефинансирования составляет 1/300. Формула для исчислений одинаковая для заказчиков и поставщиков.

Онлайн-калькулятор пени по 44-ФЗ быстро и точно просчитает неустойку. В соответствующие поля необходимо внести основные данные и показатели. К ним относится сумма контракта, размер фактического исполнения, ставка, термины просрочек и сроки выполнения условий. В результате пользователь получает точные расчеты и подробный алгоритм действий.

Мой Магнит личный кабинет

Как рассчитать пени по 223-ФЗ

В соответствии со ст. 330 Гражданского Кодекса Российской Федерации, в случае нарушения сроков контрактных обязательств по 223-ФЗ заказчик может потребовать пени. Однако ни в ГК РФ, ни в самом Федеральном Законе № 223-ФЗ не содержится порядка, по которому рассчитываются пени. В ГК РФ прописаны только общие положения, которые касаются неустойки.

Сроки, в которые исполнитель обязан начислить плату за неустойку, определены в п. 65 постановления пленума ВС РФ № 7 от 24 марта 2016 года. В соответствии с этим пунктом дата фактического исполнения обязательств по контракту (поставка товара, выполнение работ) считается последним днём просрочки. Дни, в которые заказчиком проводилась приёмка товаров (выполненных работ), просрочка исполнения госконтракта в себя не включает (письмо Минфина от 24 марта 2020 года № 24-03-07/22888).
